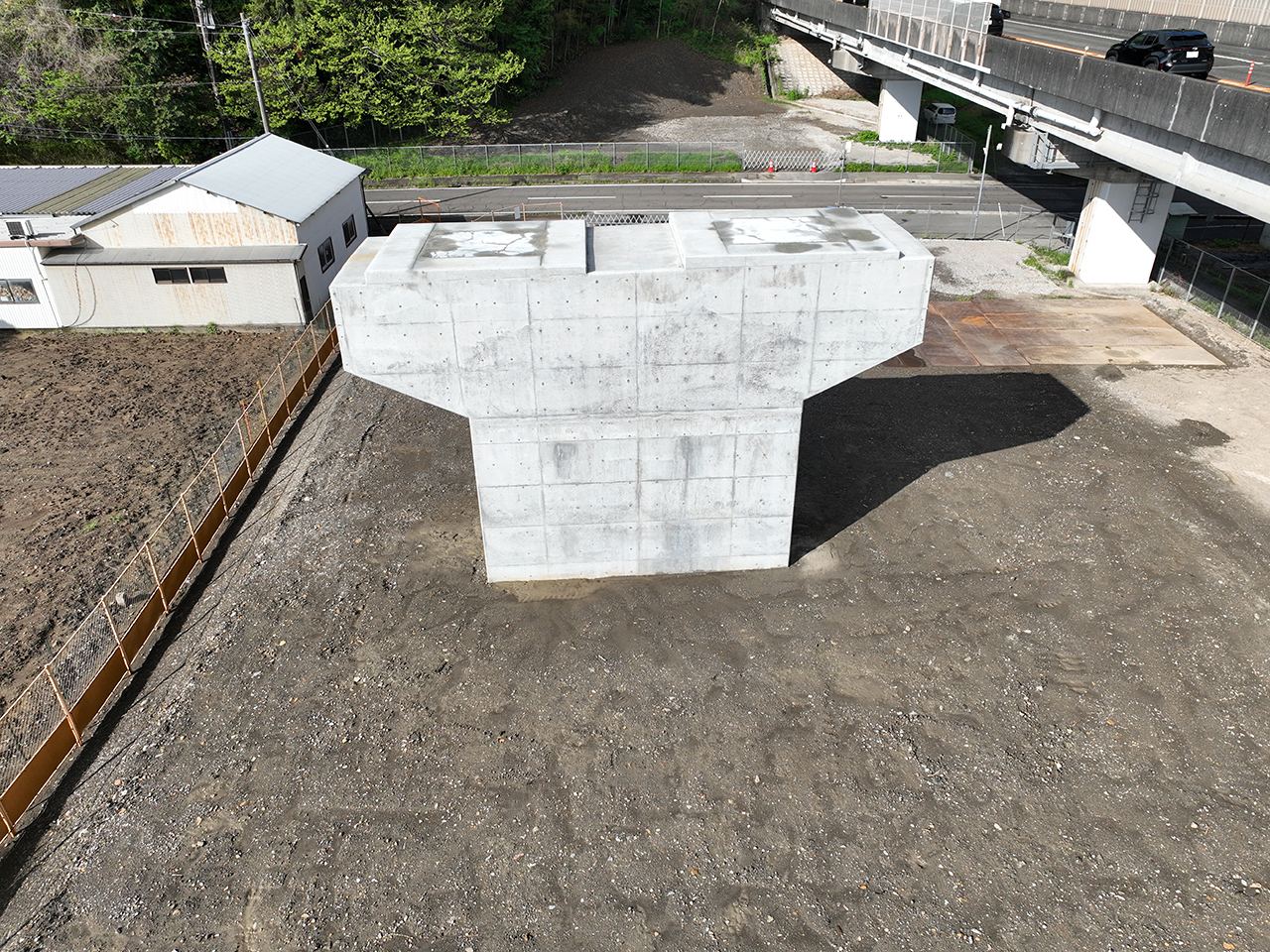

橋梁下部工事:令和6年度  1号藤枝BP葉梨高架橋中下部工事

● 所在地/藤枝市上薮田 ● 発注者/国土交通省静岡国道事務所 ● 竣工年/2026年05月
●規模構造/道路土工:1式 RC橋脚工:1式 場所打ち杭:(杭径φ2000 L=49.0m 9本 舗装工:1式 縁石工:1式 構造物撤去工:1式 仮設工:1式

担当者からのコメント

現場代理人/山田 弦 監理技術者/杉山 博邦
本工事は国道1号藤枝バイパスで4車線化事業のうち、葉梨地区で橋梁下部を施工する工事です。施工ヤードが狭小で資機材の搬入や保管場所の確保に苦慮する施工条件でした。しかし近隣住民の皆様のご理解とご協力により、隣接地を借家することができたため、限られた施工スペースを有効に活用しながら円滑に施工を進めることができました。また現場が通学路に面していたことから、小さな子供でも理解できるような工事内容を説明した資料を掲示することで地域住民や児童・生徒に対して工事への理解を深めていただくとともに、工事への関心を持っていただく良い機会になりました。施工期間中は第三者災害防止を最優先に安全管理を徹底し、無事故・無災害で完成することができました。ありがとうございました。

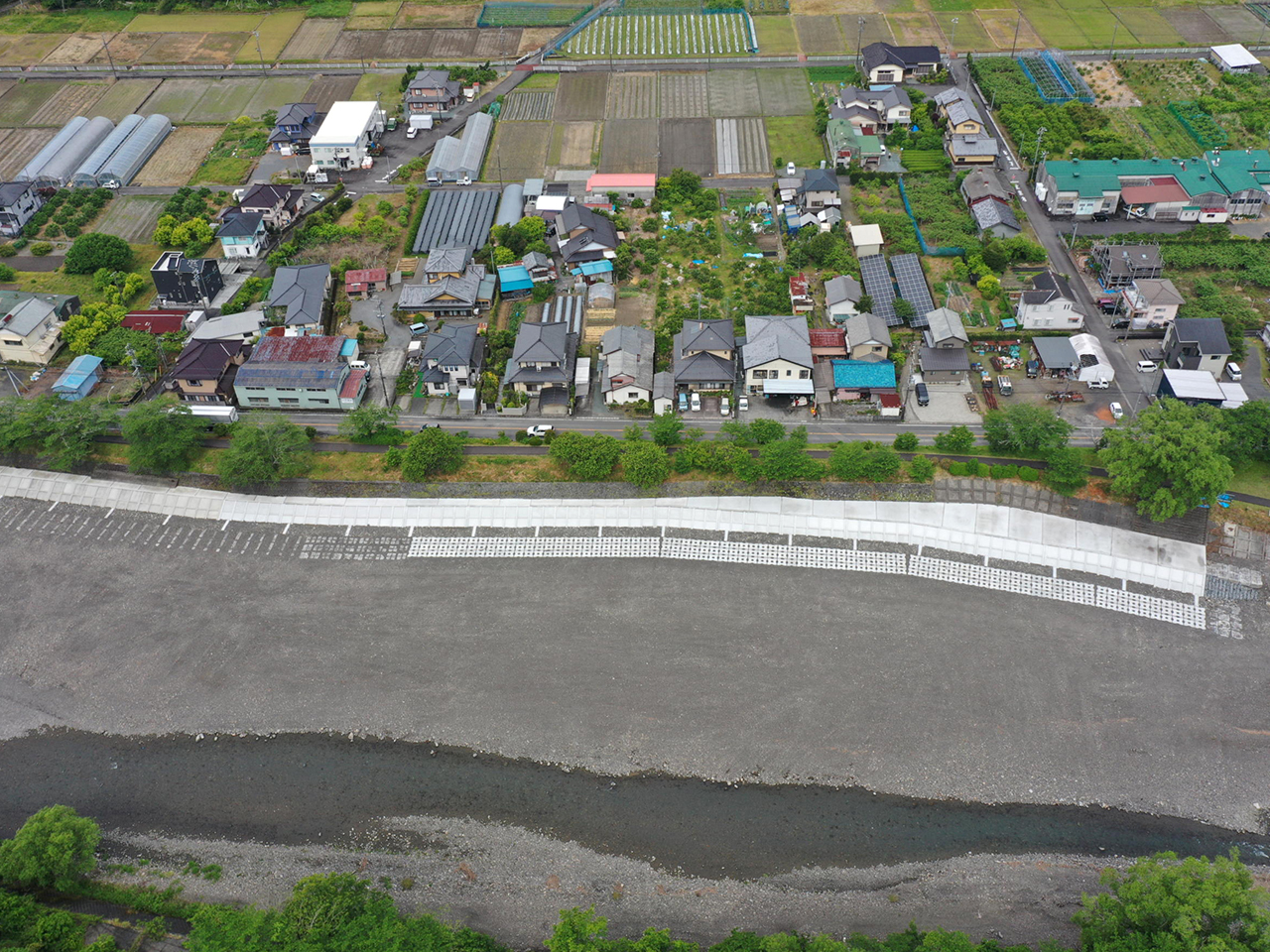

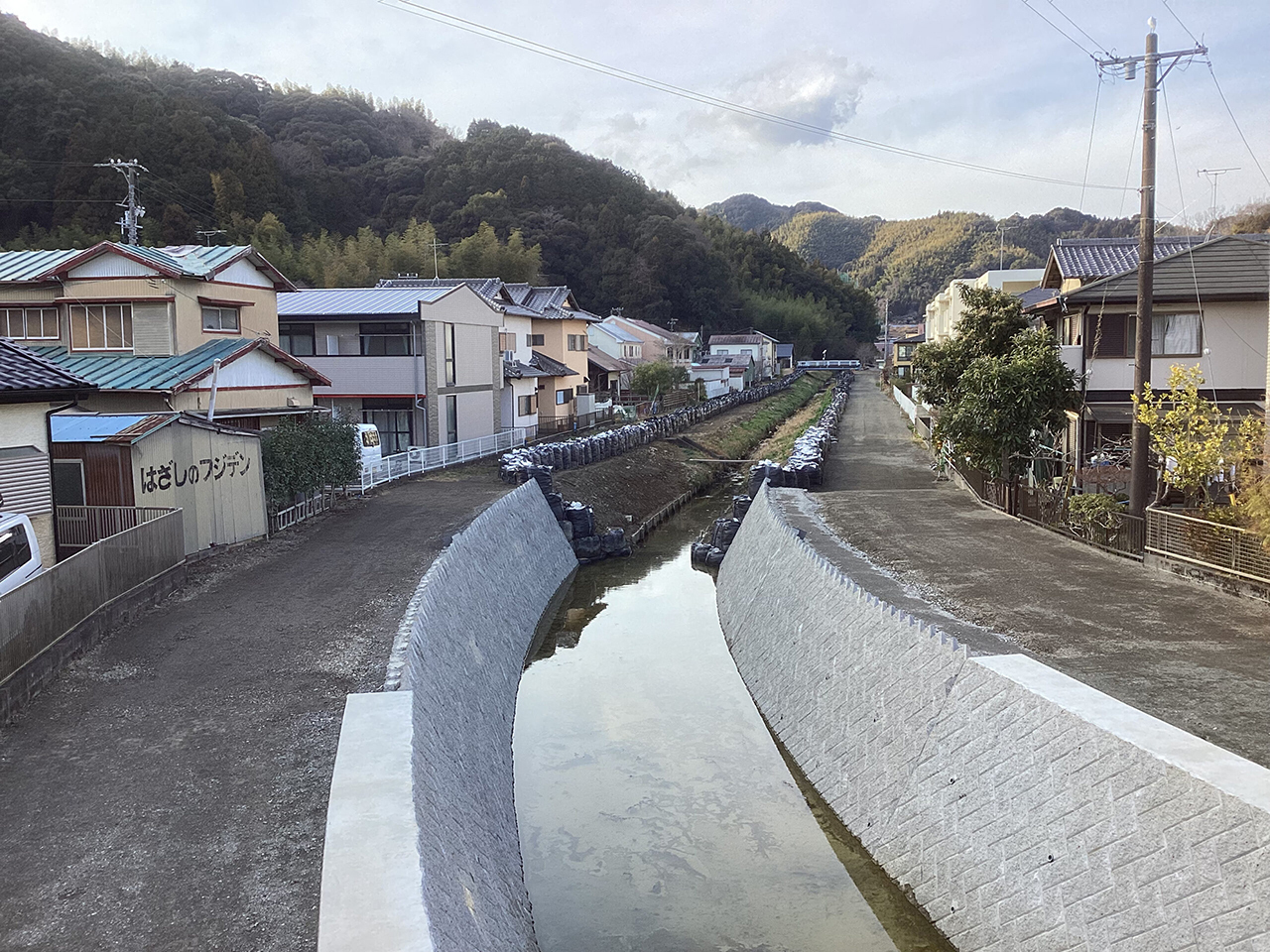

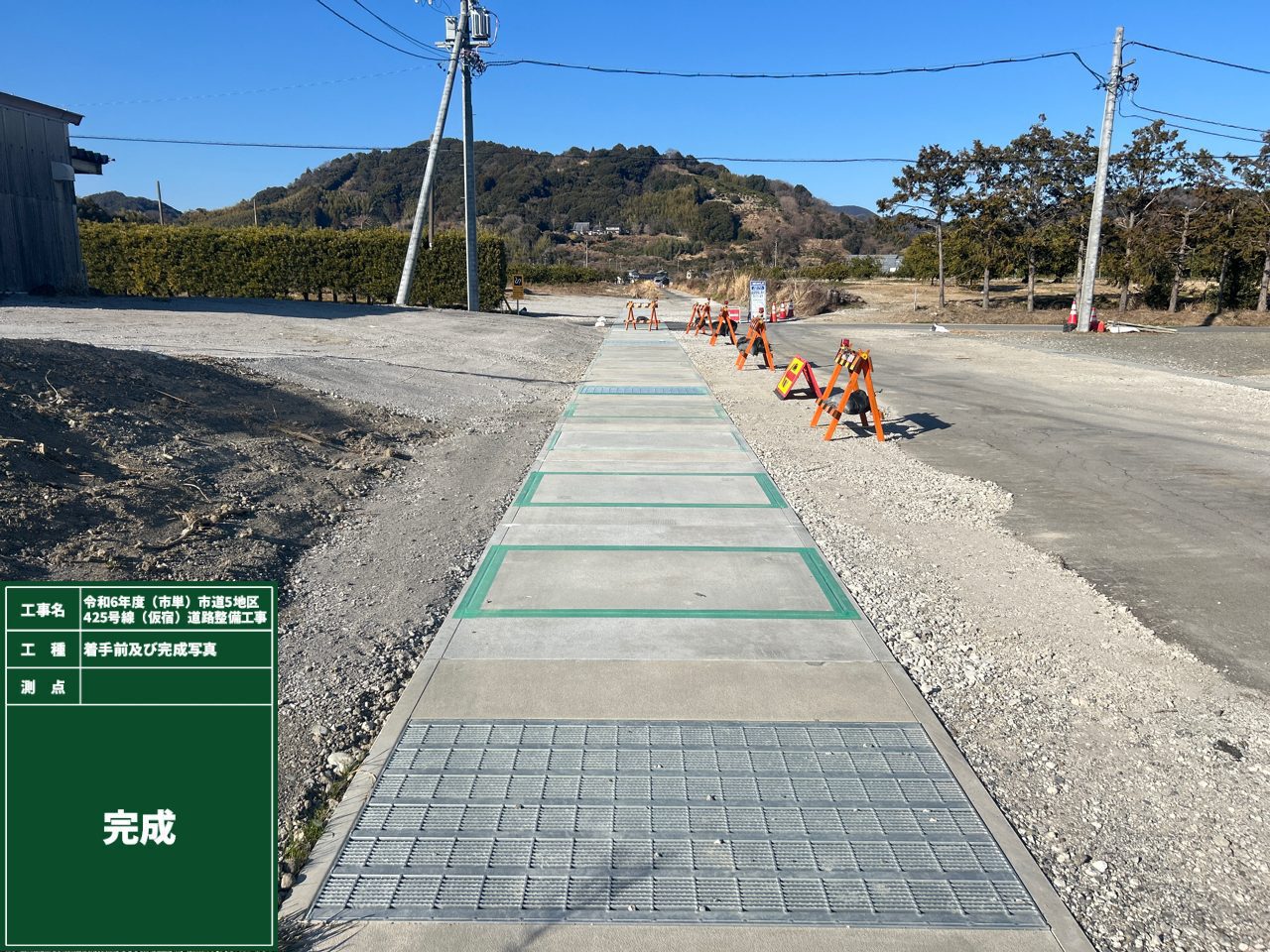

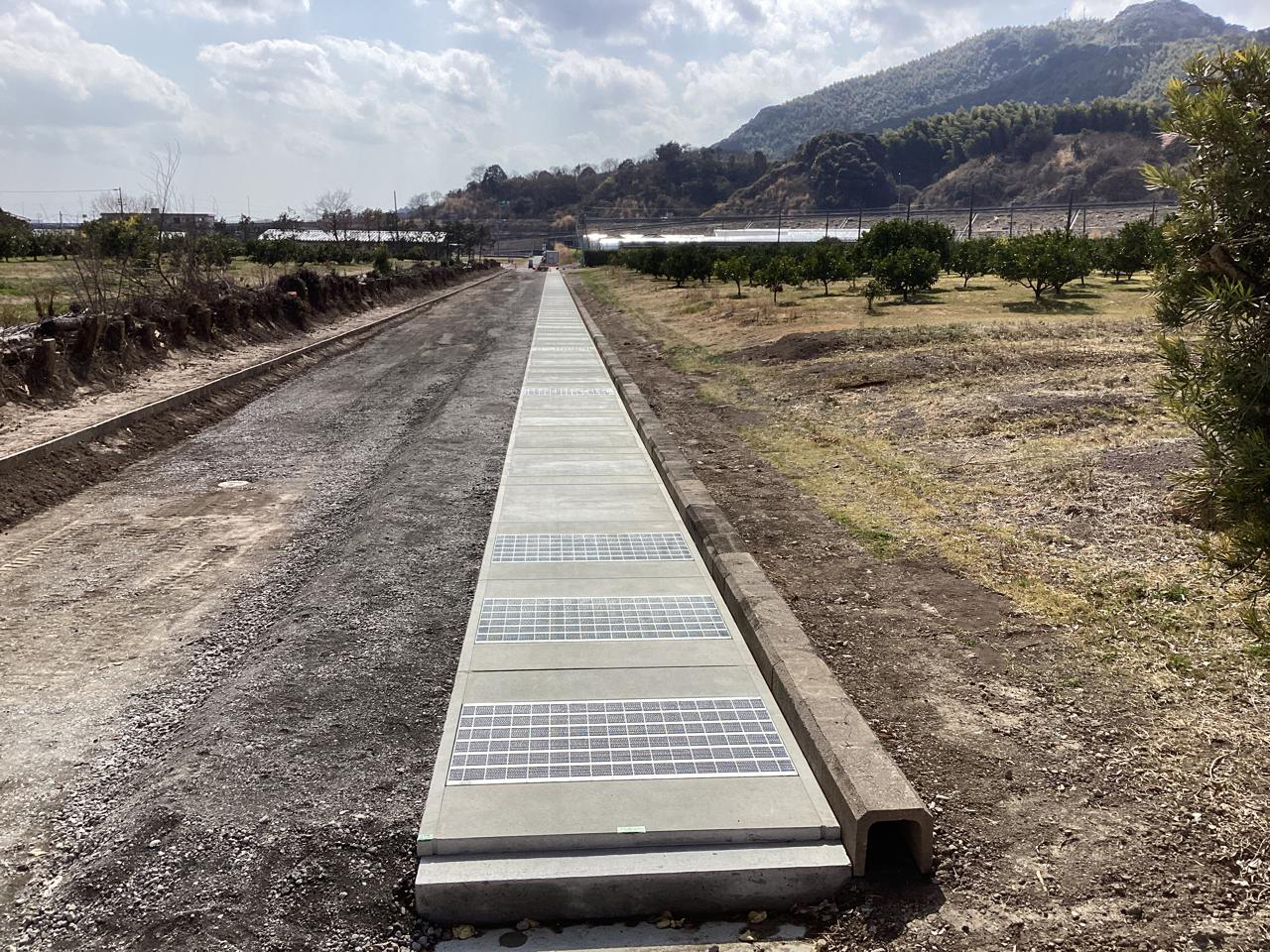

水路工事:令和7年度(市単)普通河川法の川(仮宿)改修工事

● 所在地/藤枝市仮宿地内 ● 発注者/藤枝市役所 ● 竣工年/2026年02月
●規模構造/延長134m 水路工134m

担当者からのコメント

現場代理人・主任技術者/大石 達哉
本工事はクリーンセンター建設工事に伴う周辺水路の整備工事です。令和4年度より継続して実施している工事で柵板水路を撤去し自由勾配側溝(二次製品)を設置しました。現場である市道の両側が静岡大学の敷地の為、事前打合せを密に行い道路を通行止めにすることで予定より早く完工することが出来ました。地域の皆様・協力会社の皆様ありがとうございました。

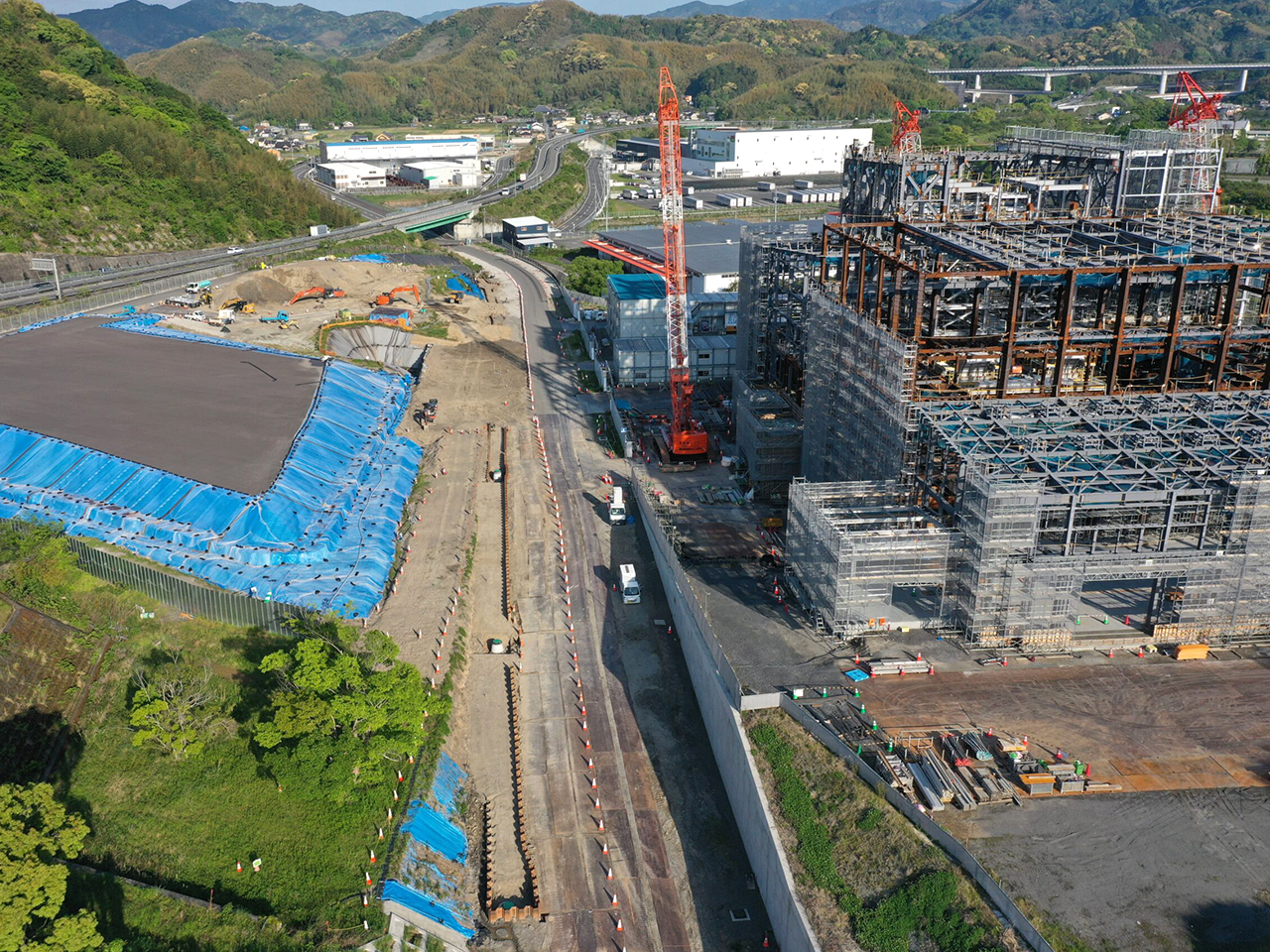

道路工事令和6年度 1号藤枝BP仮宿地区西道路建設工事

● 所在地/藤枝市仮宿 ● 発注者/国土交通省静岡国道事務所 ● 竣工年/2026年03月

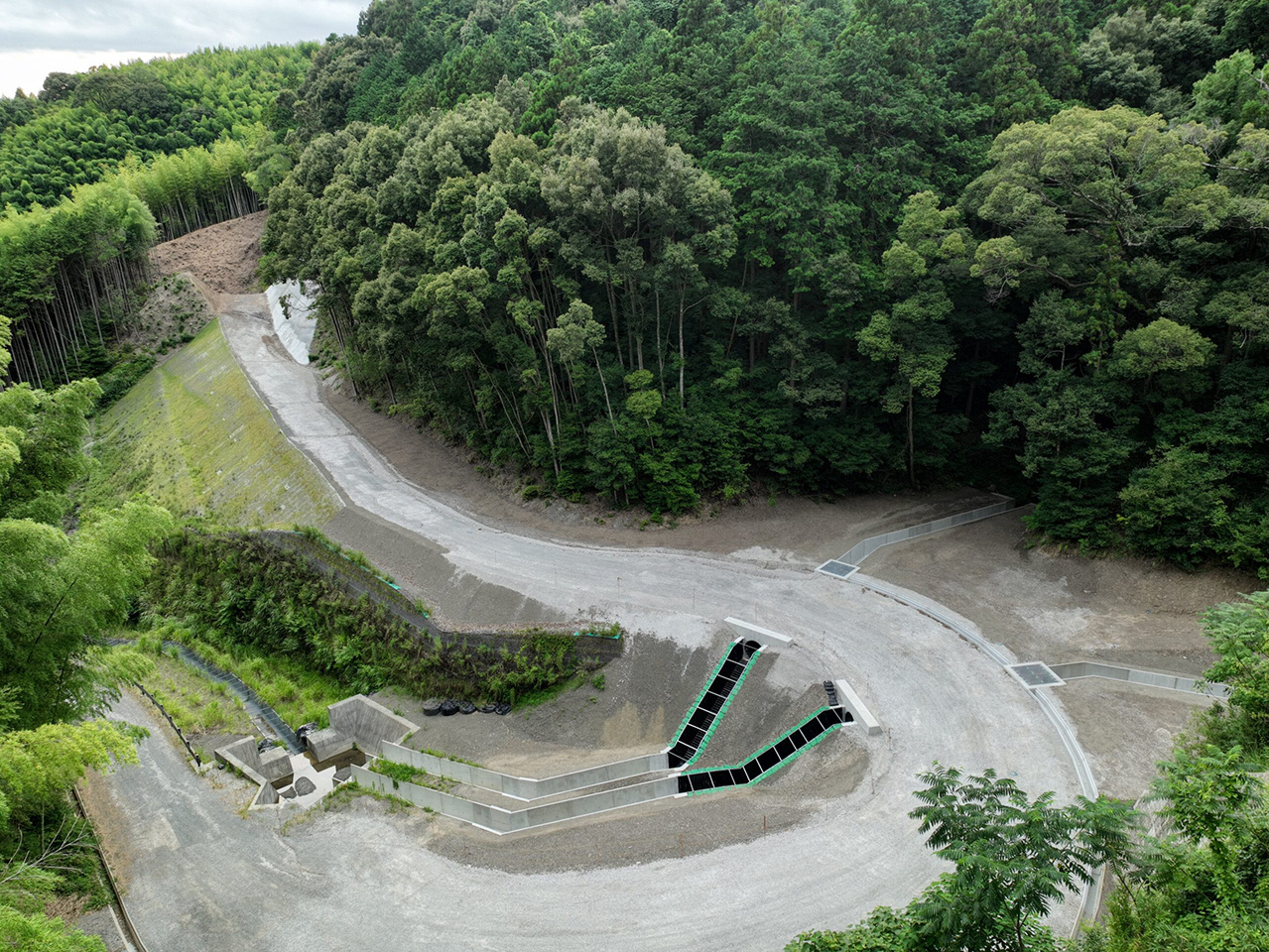

●規模構造/道路土工1式 地盤改良工1式 先行水掘削φ1800 L11.8m(6) L14.4m(49) L=17.1m(95本) スラリー攪拌φ1800 L=14.2mL=12.9m(47本) L=17.4m L=15.8m(103本) 排水構造物工:1式 仮設工:1式

担当者からのコメント

現場代理人/鈴木 隆介・監理技術者/海野 洋司
本工事は仮宿造成地における擁壁工事施工に伴う地盤改良工事です。地盤改良工事をするための仮設計画が現場にそぐわない状況であったため、仮設施工カートの協議に時間を費やしました。地盤改良の際エポコラムTaf工法にて改良を行いましたが、現状の地質の粘性が強く出来なくなったアクシデントがありました。協力会社の補助工法の提案及び監督員の早急な対応のおかげで、滞りなく工事を進めることが出来ました。地域の皆様・協力会社の皆様ありがとうございました。

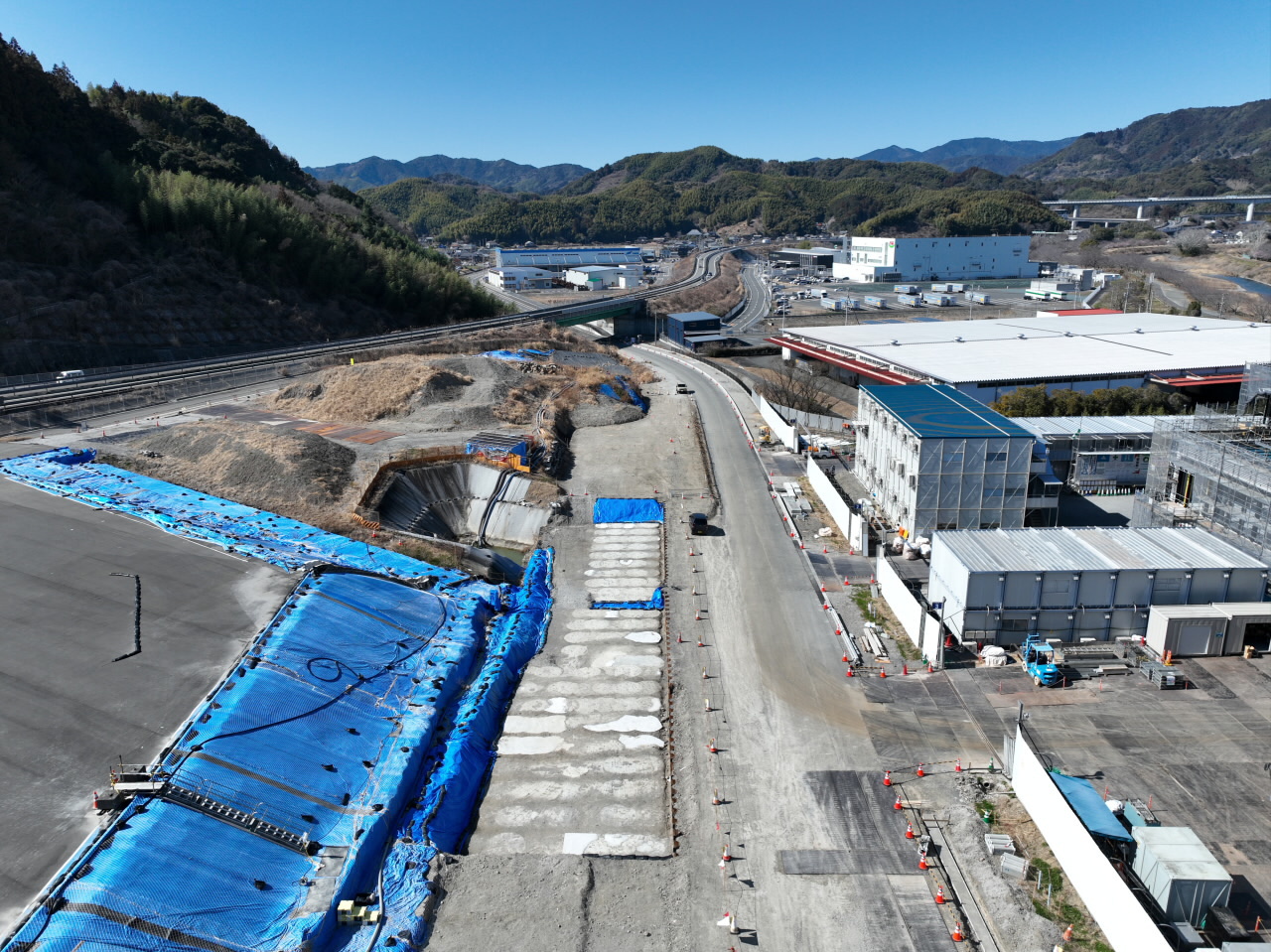

下水道工事令和6年度(防安補)大溝川第2排水区下水道管渠(雨水)整備工事

● 所在地/藤枝市若王子二丁目地内 ● 発注者/藤枝市役所 ● 竣工年/2026年03月

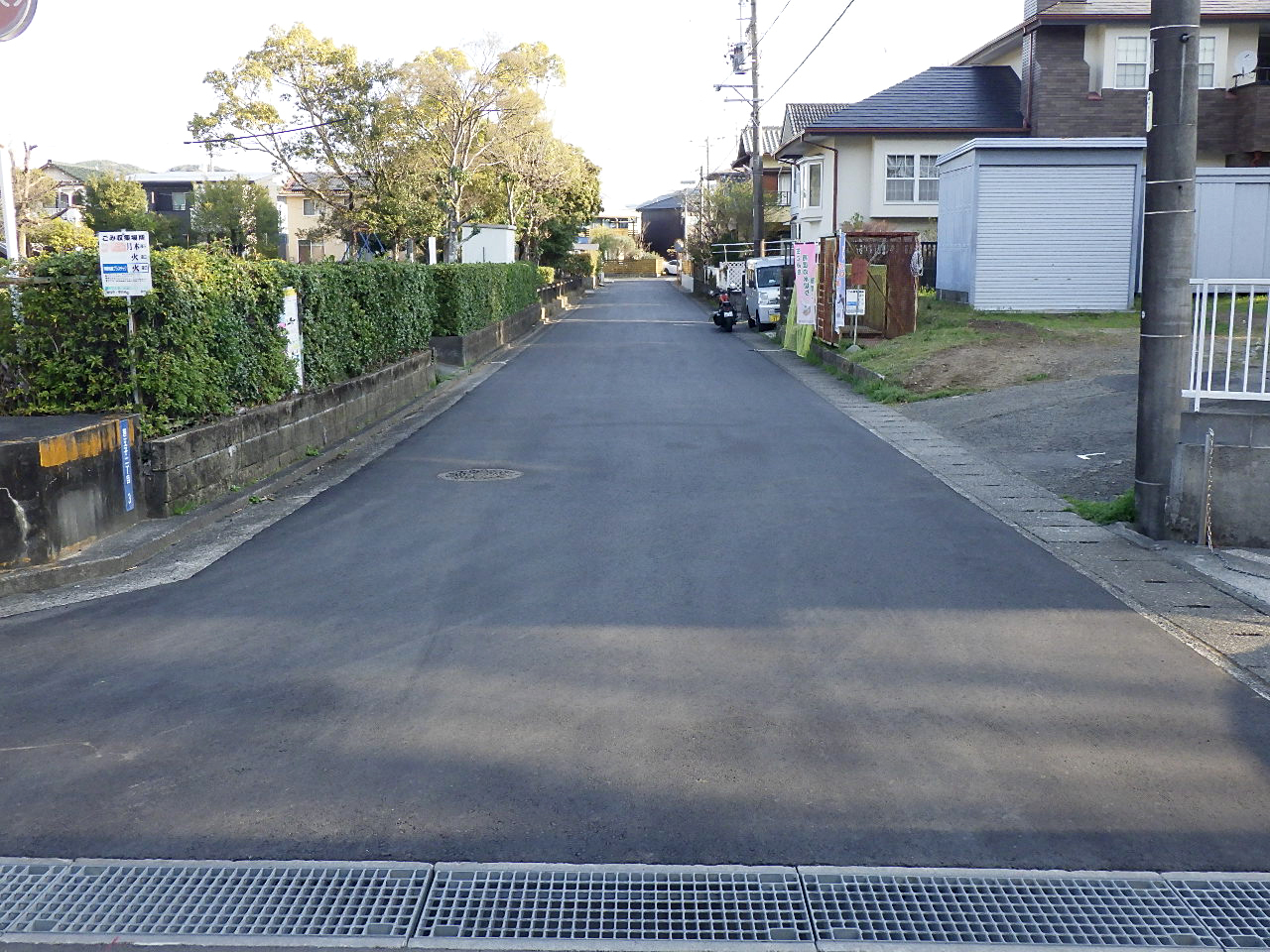

●規模構造/施工延長l=98m 管渠工(BOXカルバート800×800)98m 舗装復旧工:772㎡ 排水構造物工:1式 構造物撤去工:1式 付帯工:1式 仮設工:1

担当者からのコメント

現場代理人・主任技術者/鈴木 勝
本工事は周辺地域の雨水浸水対策として昨年度に引き続きボックスカルバートの管渠布設工事を行いました。現場は狭小で架空線や地下埋設物が多く、他社工事との調整や地元対応に時間を要しました。
さらに現地調査により干渉箇所が判明し設計変更が相次いだため着手が遅れました。着手後は昨年の継続工事ということもあり地元の方々の協力を得られ効率的に施工でき、事故なく工期内に完了することができました。ありがとうございました。今後も地域の皆様とコミュニケーションを取り信頼関係を大事にして取り組んでいきたいと思います。

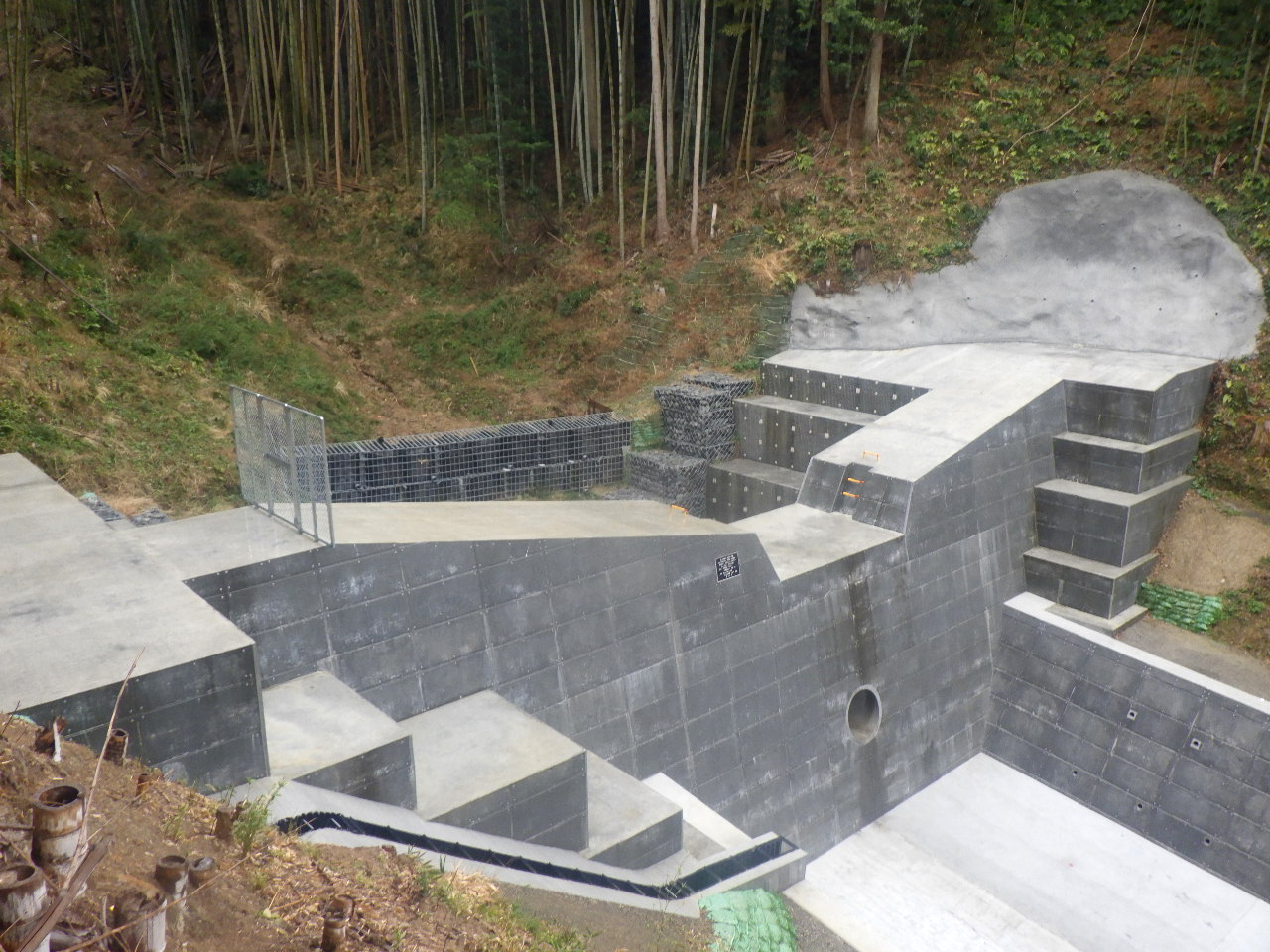

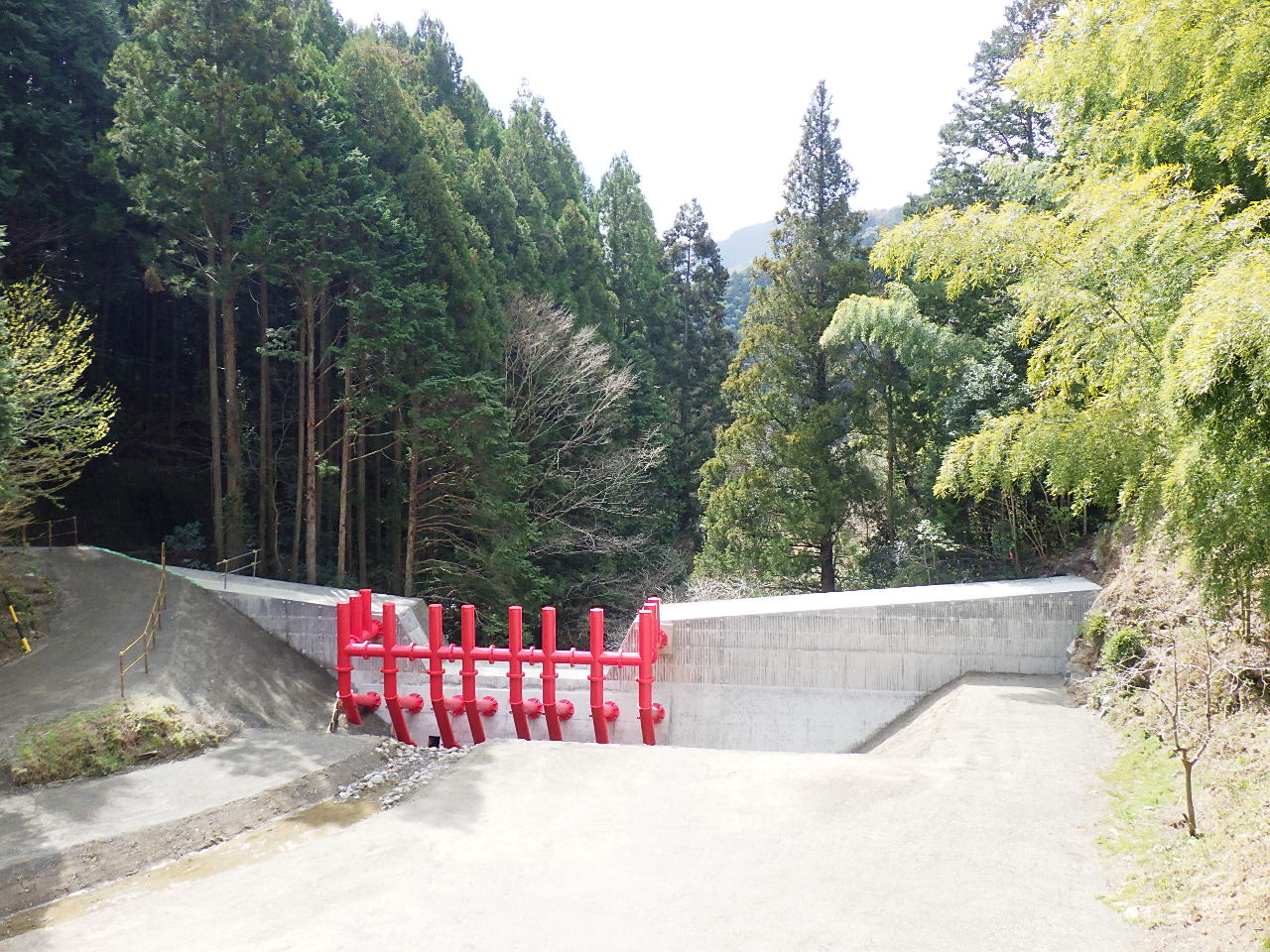

堰堤工事令和6年度[第36-S3074-01号]瀬戸川支川横行事沢砂防メンテナンス事業(砂防) 工事(堰堤改築工)

● 所在地/藤枝市瀬戸ノ谷地先 ● 発注者/静岡県島田土木事務所 ● 竣工年/2026年03月
●規模構造/不透過型砂防堰堤:1基 コンクリート:253㎥ 残存型枠:220㎡ 流木捕捉工:1式 補強鉄筋:785本

担当者からのコメント

現場代理人・主任技術者/遠藤 全美
本工事は既設堰堤を広げ鋼製スリットを設置し、流木の流出と土石流を防止するための堰堤工事です。堰堤背面土砂を雨の多い時期に掘削したため、大雨による手戻りが多くあり対策が必要でした。発注者との打合せを密に行い仮設を検討した結果、工期延長となりましたが安全に工事を終えることが出来ました。今回当現場を担当させていただき現場状況の報告と打ち合わせの大切さを実感しました。地域の皆様・協力会社の皆様ありがとうございました。

整備工事令和7年度(国費)新陶芸センター外整備工事

● 所在地/藤枝市本郷地内 ● 発注者/藤枝市役所 ● 竣工年/2026年03月
●規模構造/排水構造物工:167m 縁石工:374m 舗装工:5820㎡ 照明施設工:1式 道路植栽工:1式

担当者からのコメント

現場代理人・監理技術者/杉山 信行
本工事は温泉施設「ゆらく」・新陶芸センターの駐車場整備工事です。オープンの日が決まっていたため工期厳守の工事でした。
また温泉施設を営業している状態での施工でしたので、顧客動線確保と安全対策を両立し第三者への安全確保を最優先し事故防止に努めました。幸い雨が少なく天候にも恵まれ、無事故・無災害でオープン日に間に合わせることが出来ました。施設関係者の皆様、地域の皆様、協力会社の皆様、ありがとうございました。

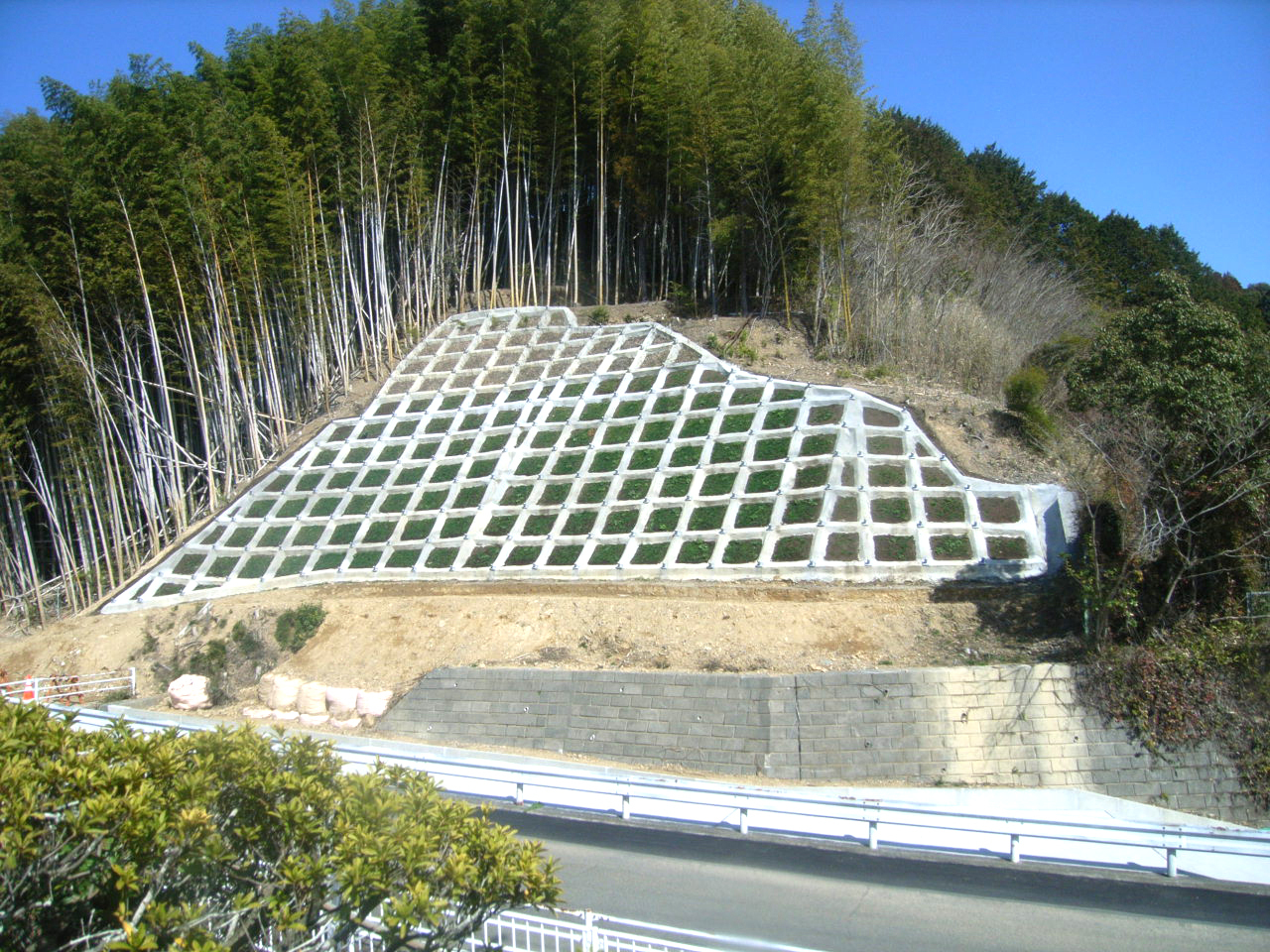

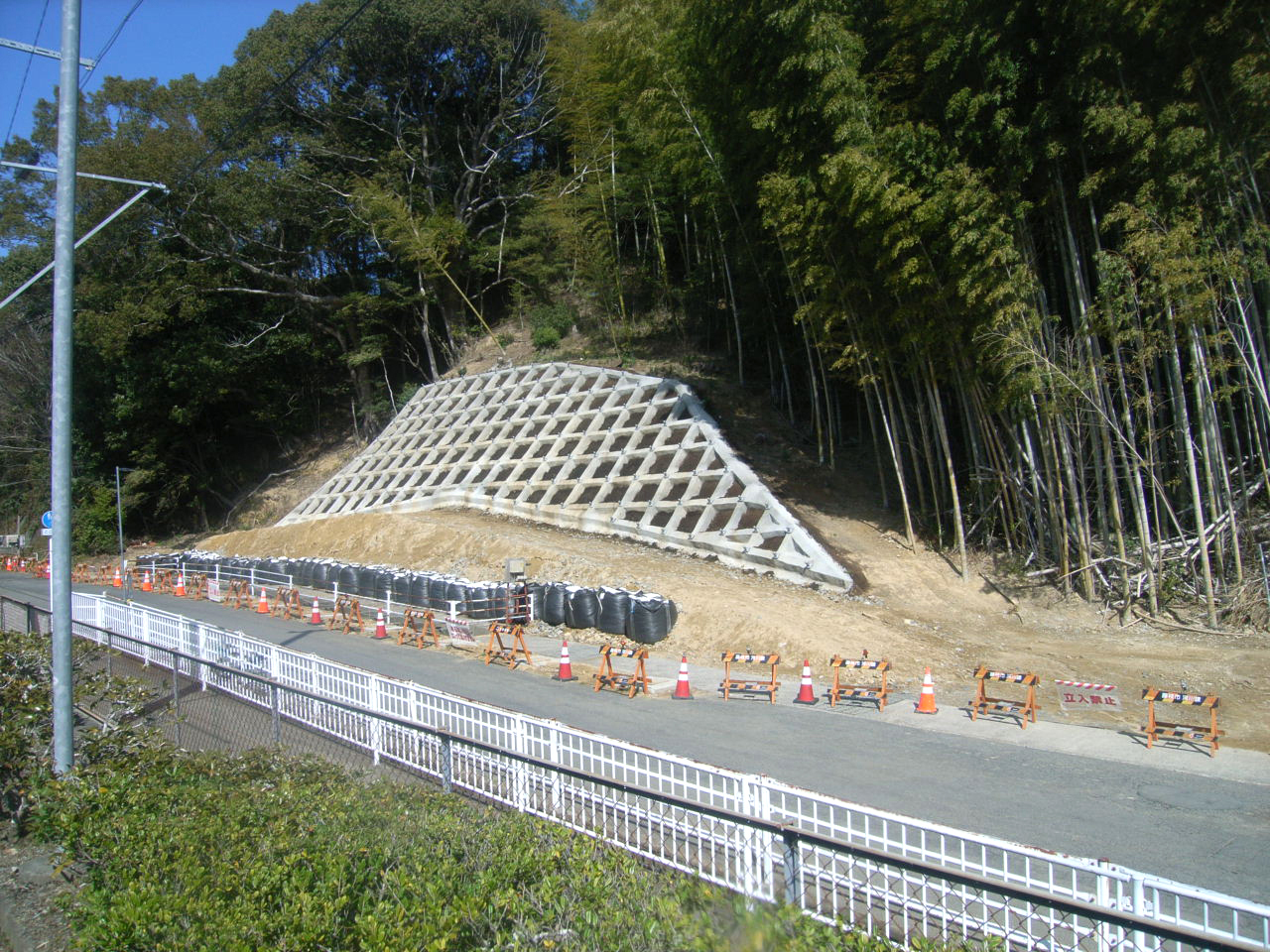

道路工事令和6年度(防安補)市道茶町大谷線(原)道路整備工事

● 所在地/藤枝市原地内 ● 発注者/藤枝市役所 ● 竣工年/2026年03月
●規模構造/鉄筋挿入工(1工区):132本 鉄筋挿入工(2工区):11本 簡易吹付法枠:348m 植生基材吹付:110㎡ 排水工:27m

担当者からのコメント

現場代理人・主任技術者/谷口 智己
本工事は藤枝中央小学校を地域の指定避難所とする事を目的とした道路整備工事です。安全管理・工程管理を確実に行い、無事故無災害で工期内に完成することが出来ました。地域の皆様・協力会社の皆様、ありがとうございました。

道路工事令和7年度(防安)市道茶町大谷線(原)道路整備工事

● 所在地/藤枝市原地内 ● 発注者/藤枝市役所 ● 竣工年/2026年03月
●規模構造/鉄筋挿入工:97本 簡易吹付法枠:292m 植生基材吹付:60㎡

担当者からのコメント

現場代理人・主任技術者/谷口 智己
本工事は令和6年度(防安補)市道茶町大谷線(原)道路整備工事の継続工事です。藤枝中央小学校を地域の指定避難所とし、安全に避難できるよう道路整備を行いました。安全管理・工程管理を確実に行い、無事故無災害で工期内に完成することが出来ました。地域の皆様・協力会社の皆様ありがとうございました。

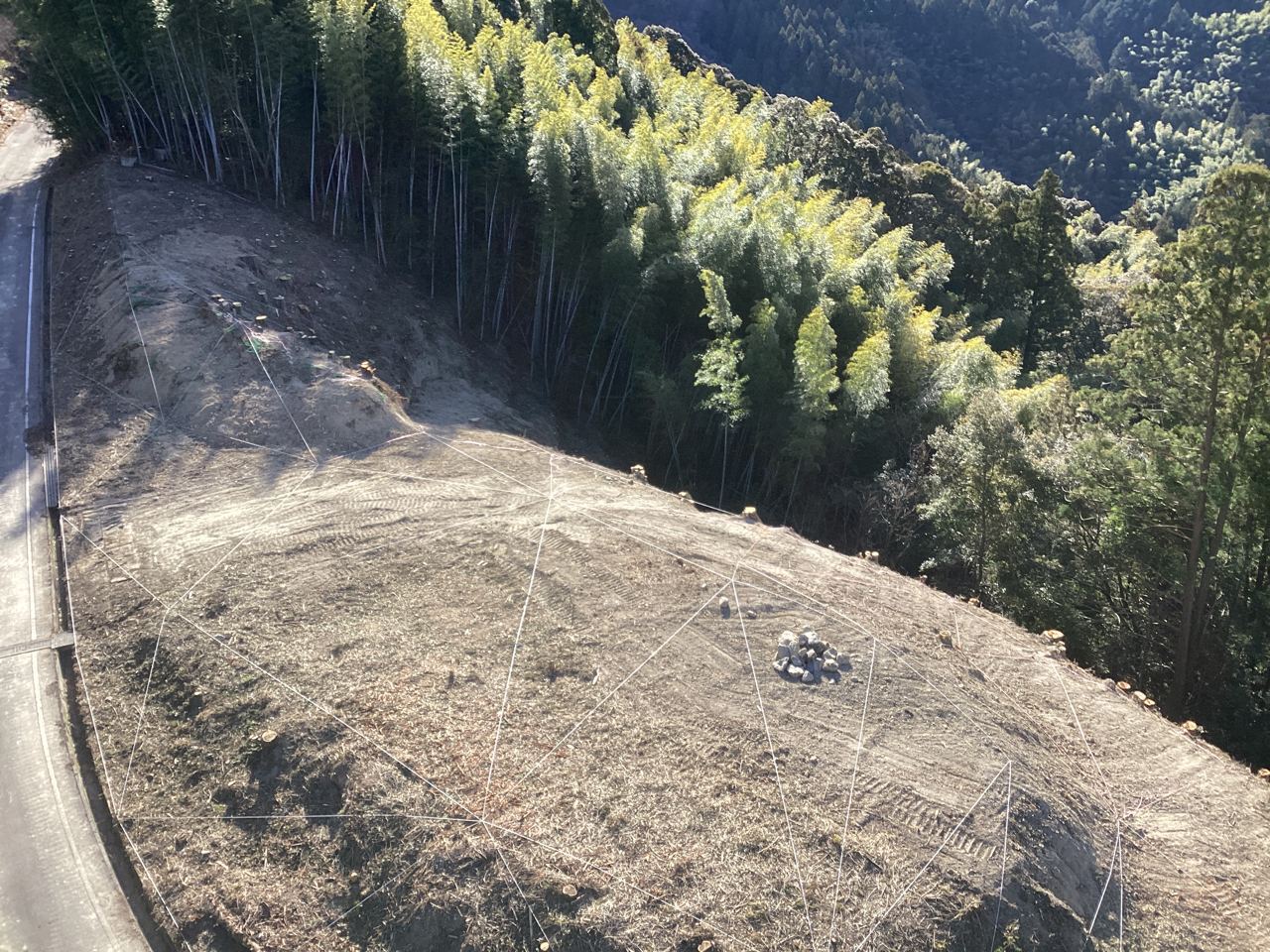

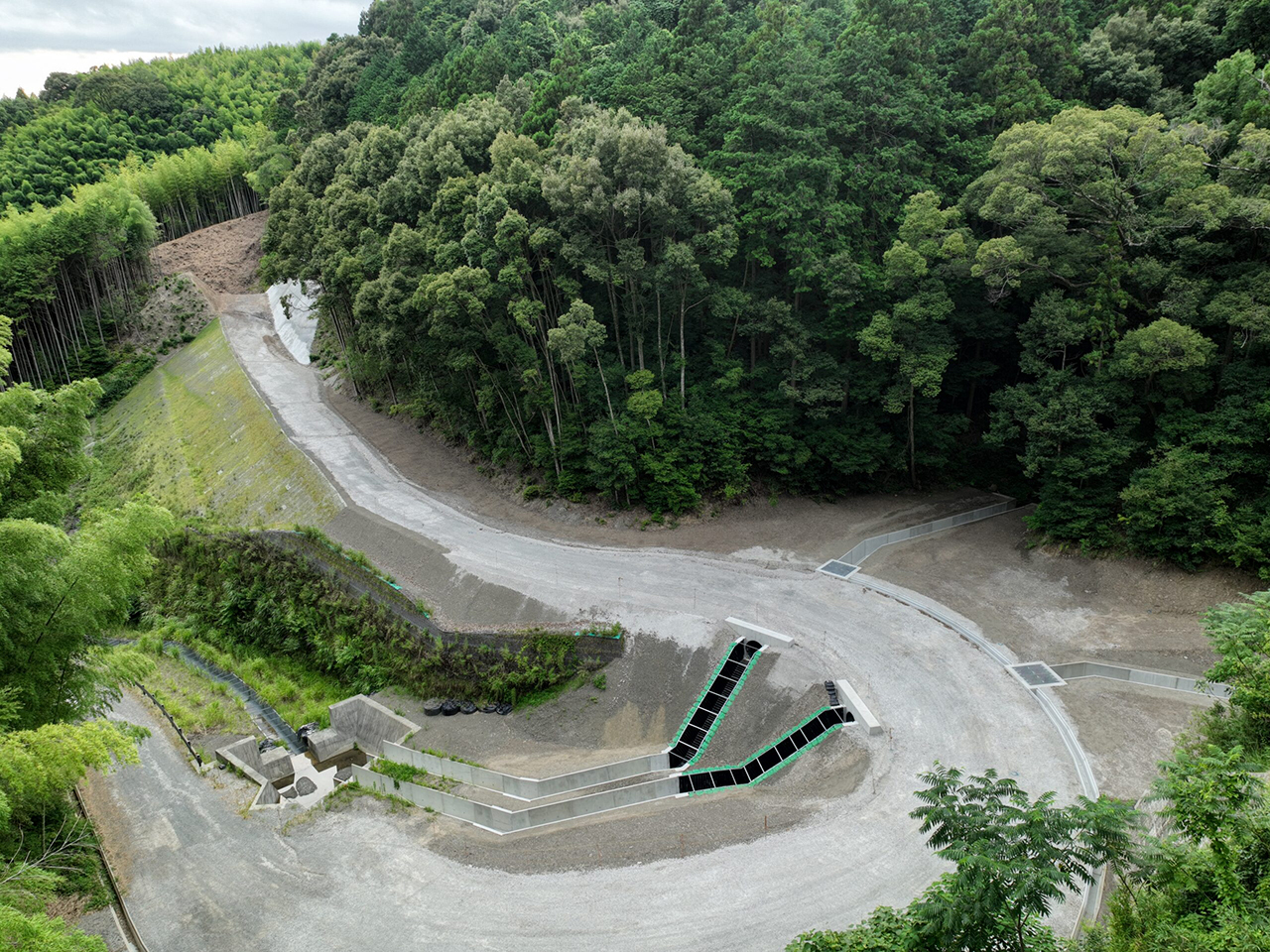

農道整備工事令和7年度農道整備(基幹) 葉梨朝比奈5期地区農道2工事

● 所在地/藤枝市北方地内 ● 発注者/静岡県志太榛原農林事務所 ● 竣工年/2026年02月
●規模構造/伐採工:2.250㎡

担当者からのコメント

現場代理人・主任技術者/清水 克弥
本工事は藤枝市北方と岡部町羽佐間を結ぶ葉梨朝比奈線のうち農道開設に必要な伐採工事です。工事中を市民の方々や工事関係者に周知してもらえるよう、3km手前から2km、1km、500m先と看板を設置しました。工事車両の通行経路には民家があるため、通行に関して苦情がでないよう地元住民へ事前に工事案内を配布した結果、問題なく工事を終えることが出来ました。
工事終盤には岡部地区で山林火災が発生し、風向き次第では地元住民の避難指示や麓の県道通行止めなどが懸念されましたが急遽作業員を多数投入し仕上げて撤収しました。
幸い火災は一般の方々への影響なく無事に済みました。急傾斜における伐採工事でしたが、協力会社の皆様の熟練技術で無事故・無災害で完了することが出来ました。ありがとうございました。

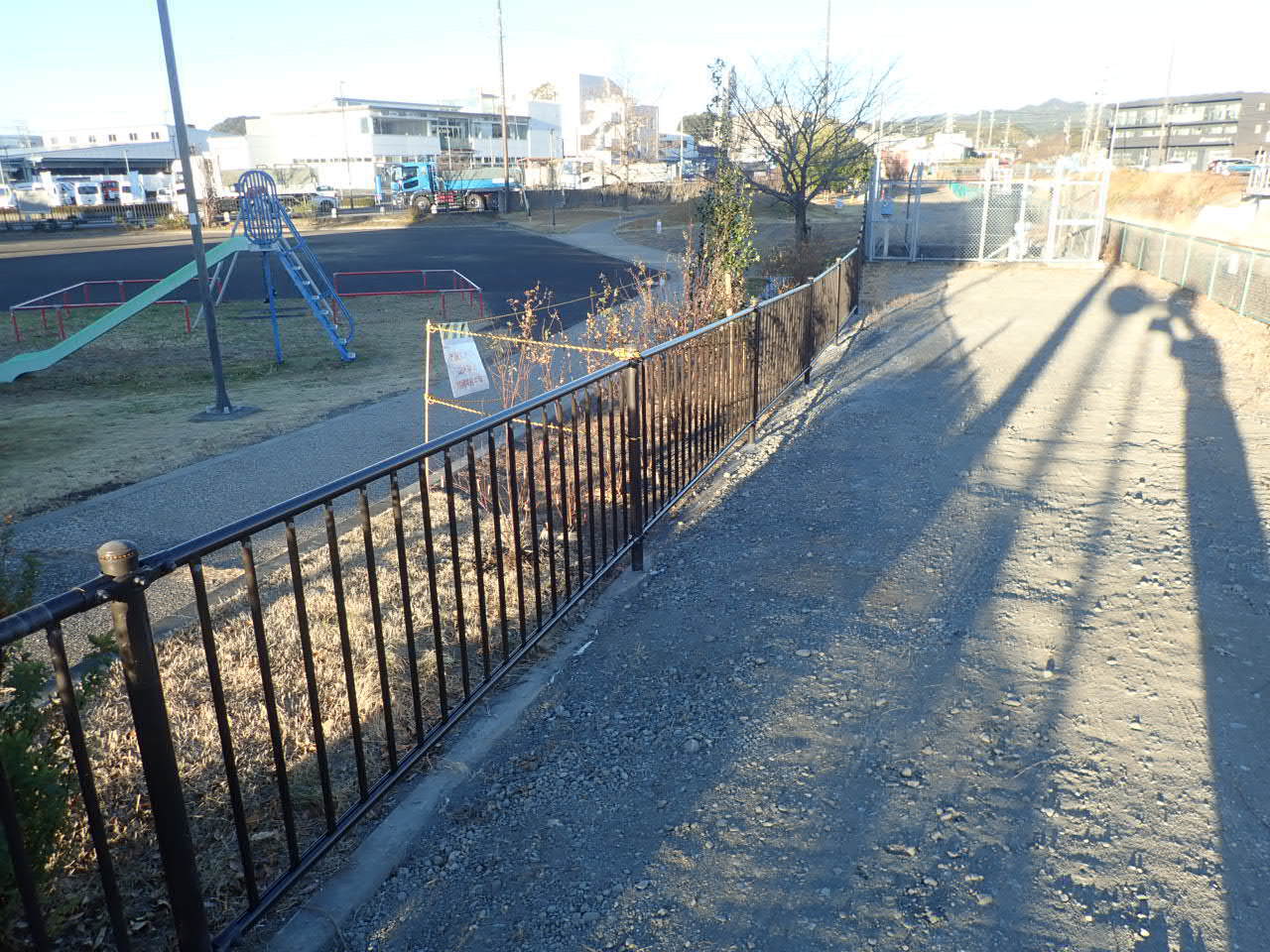

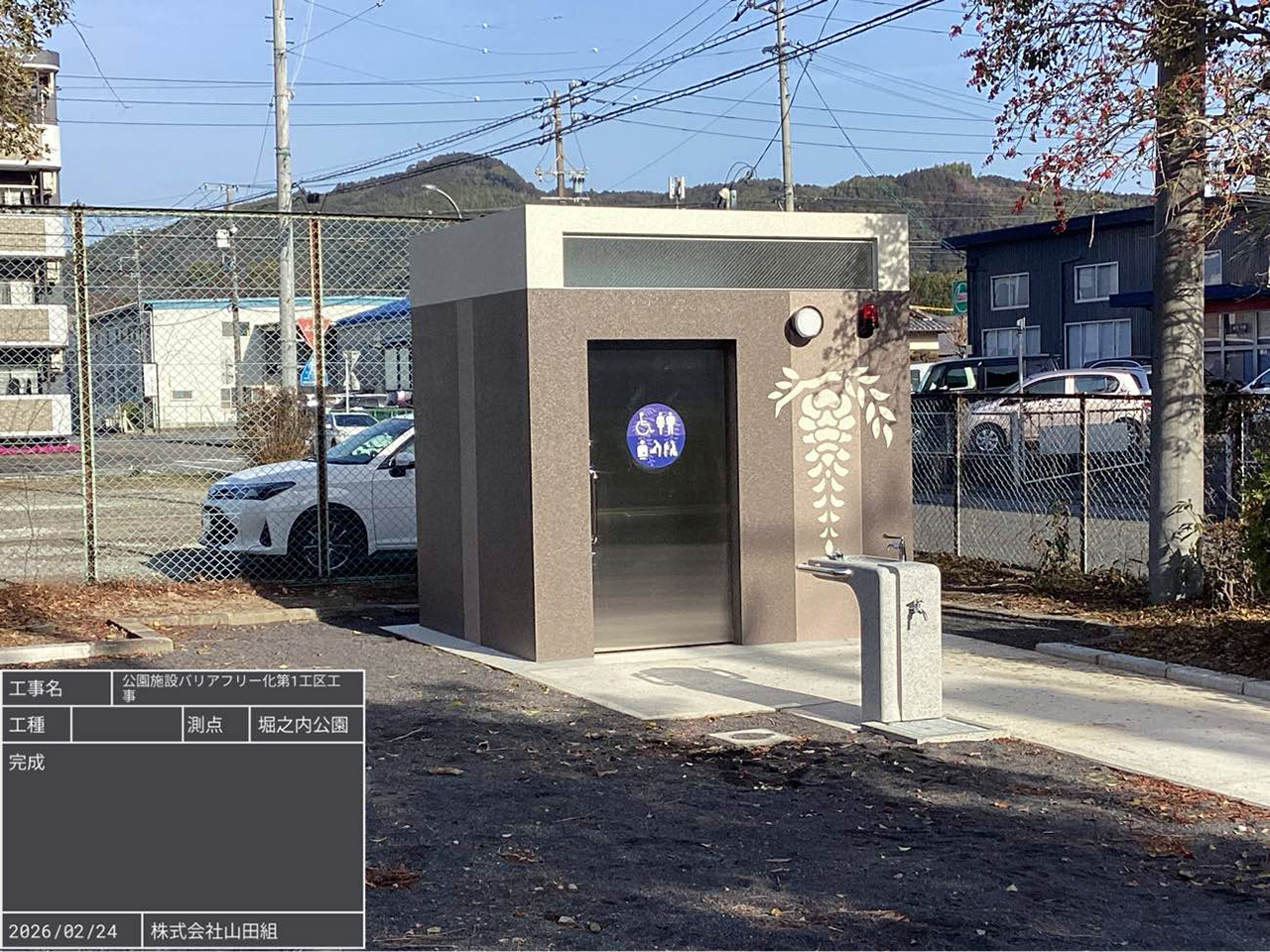

公園施設工事公園施設バリアフリー化第1工区工事

● 所在地/藤枝市堀之内一丁目地内・藤枝市南駿河台五丁目地内 ● 発注者/藤枝市役所 ● 竣工年/2026年02月
●規模構造/便所設置:1基 水飲み設置:2基 園路整備A:12.8m 園路整備B:4m

担当者からのコメント

現場代理人・主任技術者/曽根 岳
本工事は老朽化した公園トイレや水飲み場を建替えし、園路を含め整備する工事です。高齢者や障がいのある方も使い易いよう「都市公園の移動等円滑化ガイドライン」に基づきバリアフリー化に更新しました。官庁物件を担当させていただき、新しいシステムを使用することが初めてで戸惑うことがありましたが、市担当者や先輩方にご指導・アドバイスしていただき、無事に工事を完了することが出来ました。地域の皆様・協力会社の皆様、ありがとうございました。

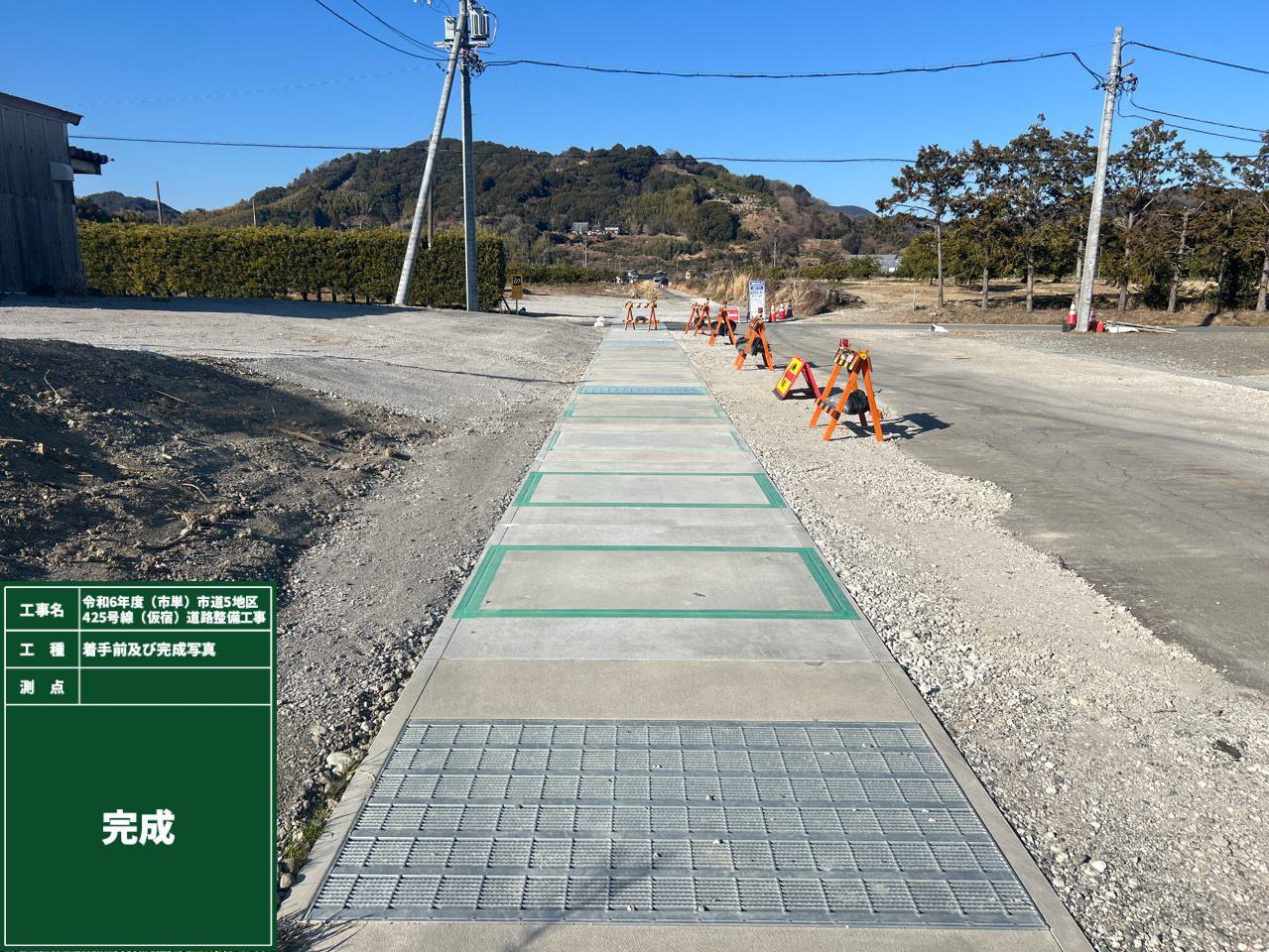

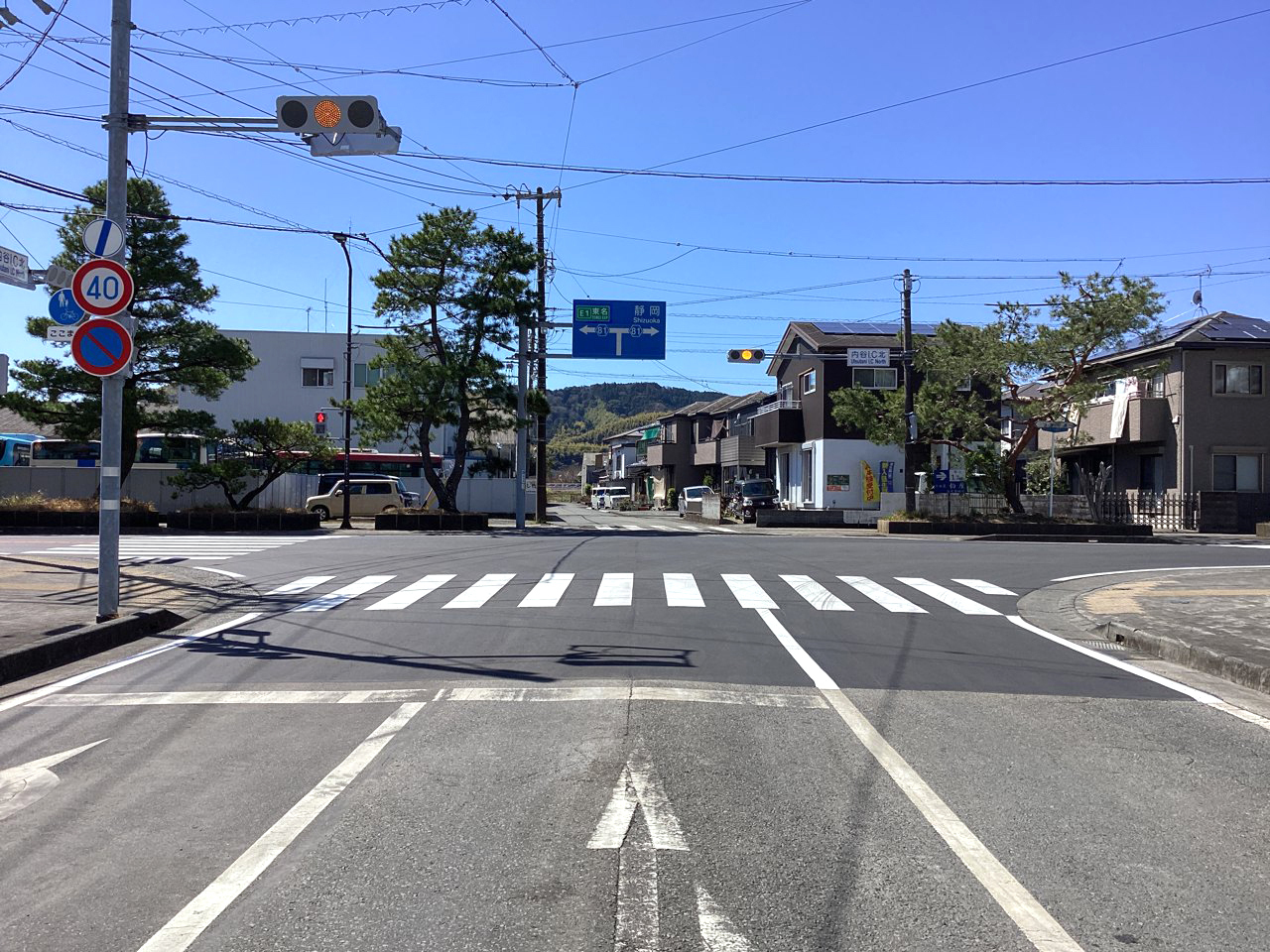

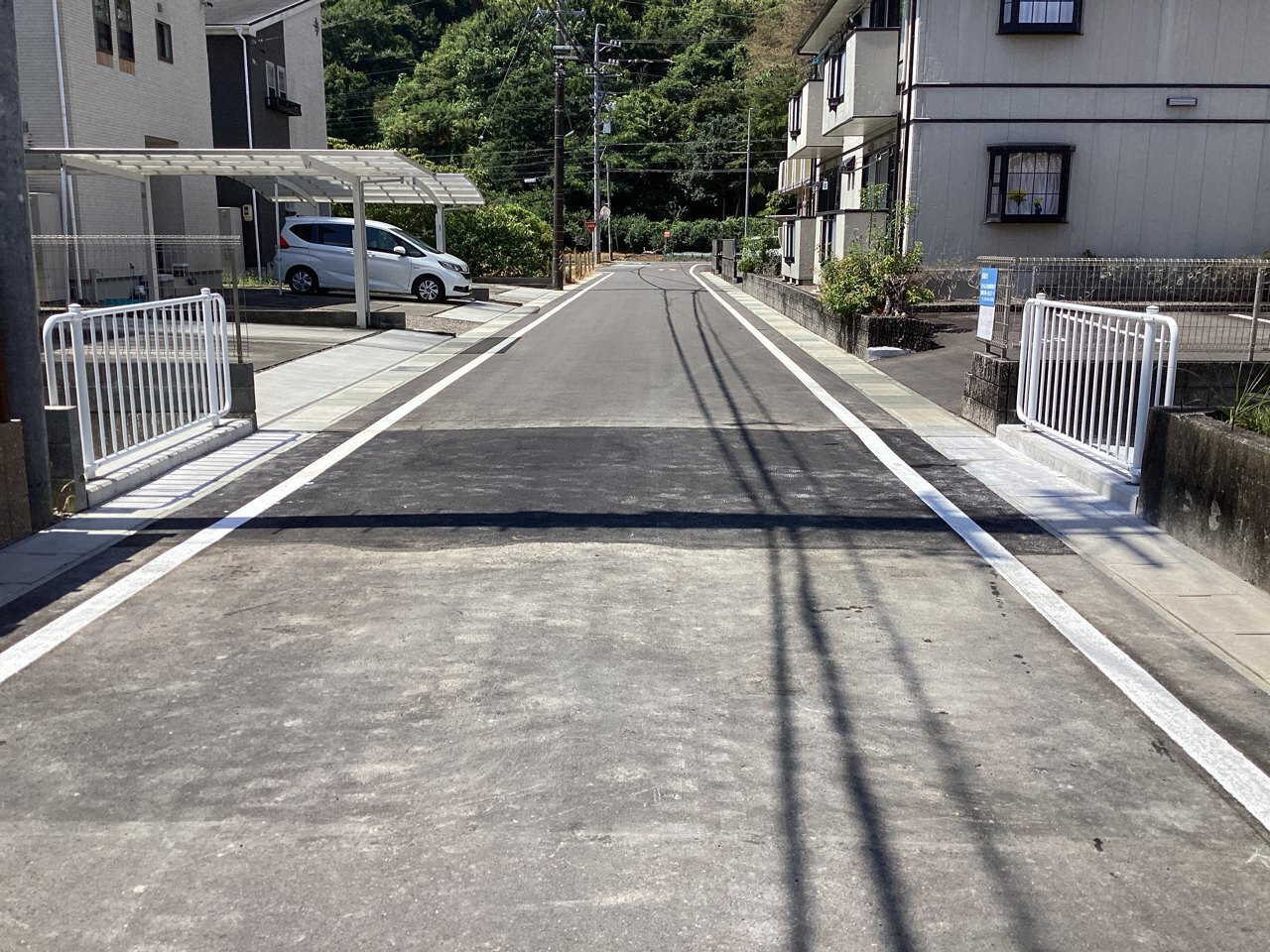

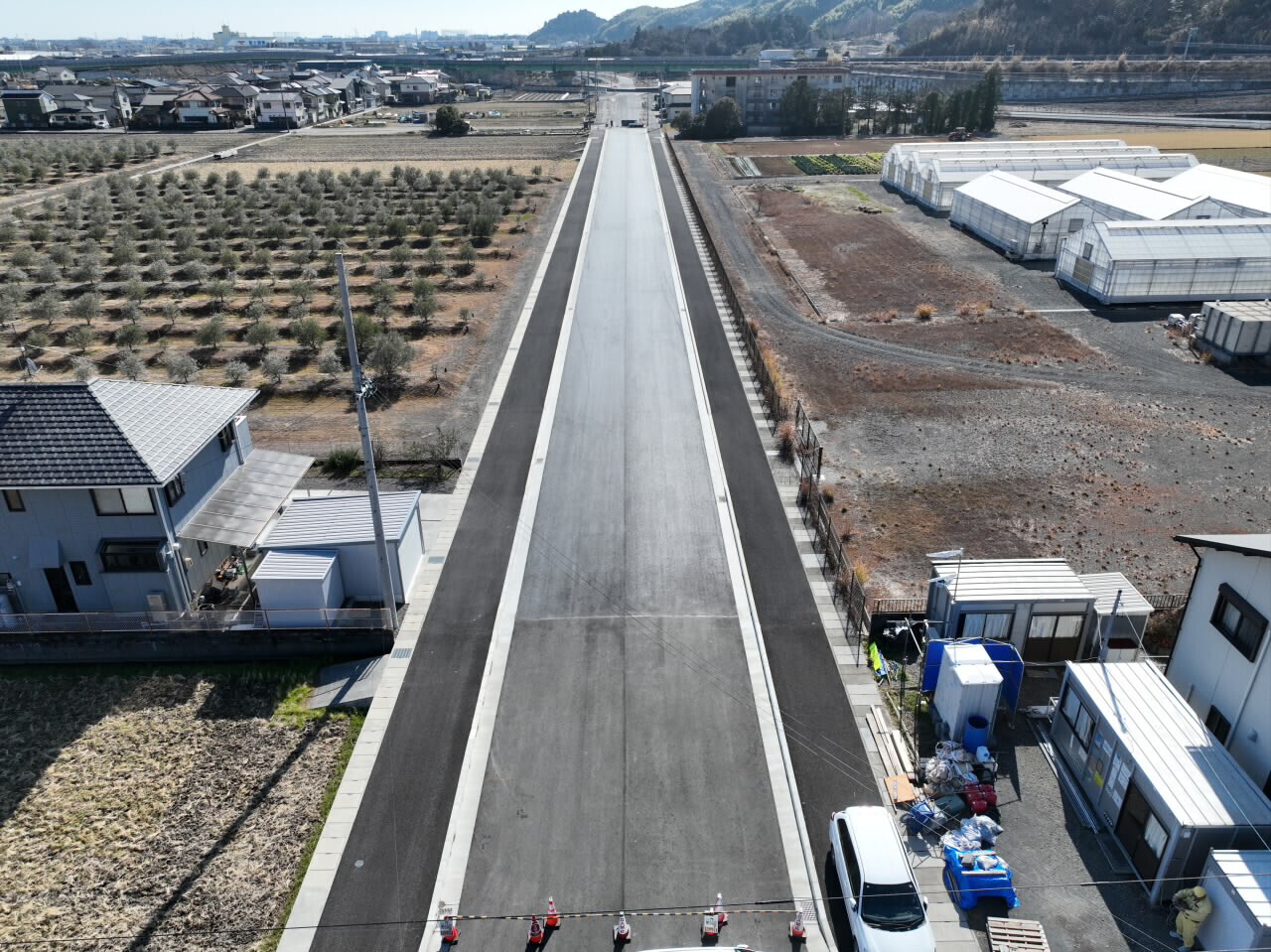

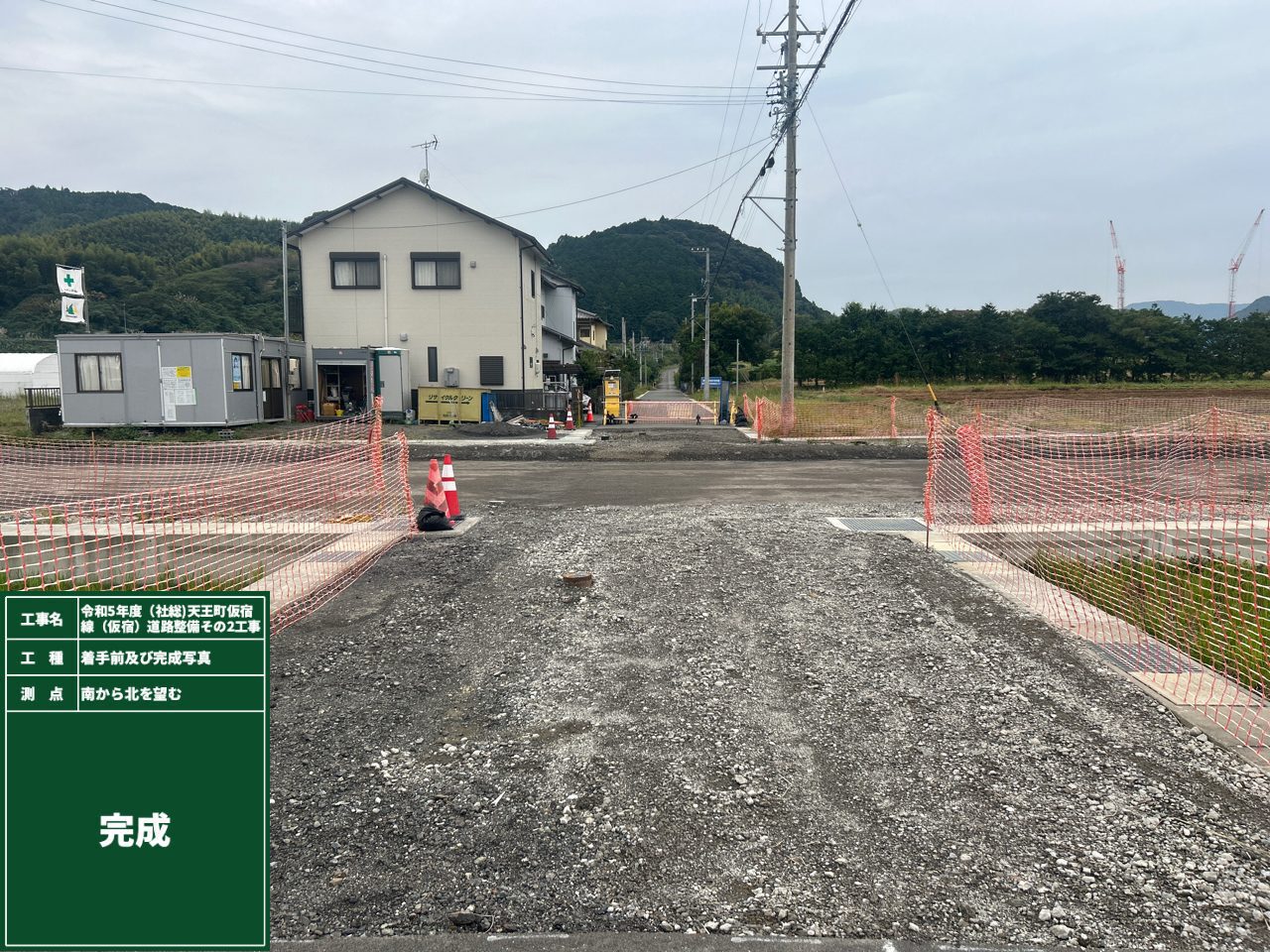

道路工事令和7年度(社総)天王町仮宿線(仮宿)道路整備工事

● 所在地/藤枝市仮宿地内 ● 発注者/藤枝市役所 ● 竣工年/2026年02月
●規模構造/施工延長 L=350m アスファルト舗装 A=3520㎡ 透水性舗装 A=190㎡ L型側溝 L=57m 安定処理工 A=57㎡ BOXカルバート L=14m 側溝工 L=31m 道路照明灯:1基

担当者からのコメント

現場代理人・主任技術者/落合 正典
本工事は新東名高速、東名高速、国道1号藤枝BPなどの主要拠点から高田工業団地等へのアクセス向上のための道路整備工事です。施工の7割が舗装工事で施工延長が約400mと施工範囲が広く、第三者への安全確保には標識やバリケードにて注意喚起を促しました。舗装工事は天候に左右される工種ではありましたが、協力会社の協力により雨が降る時期前にすべての工事を完了することが出来ました。今回の工事では改めて建設業界の人手不足を痛感し、物を造るだけでなく人と人との繋がりがあって現場が成立することを実感しました。地域の皆様・協力会社の皆様、ありがとうございました。

感謝状

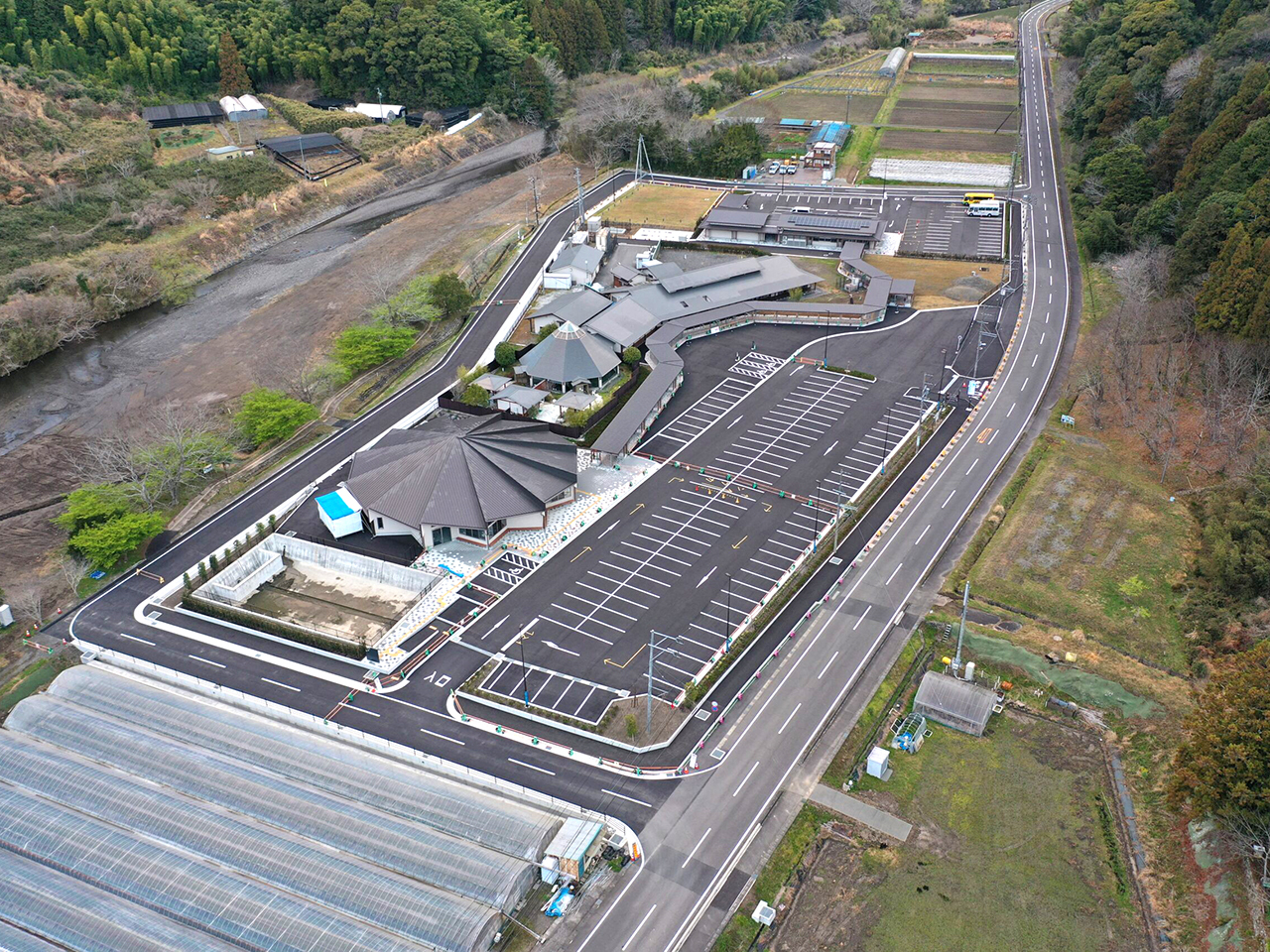

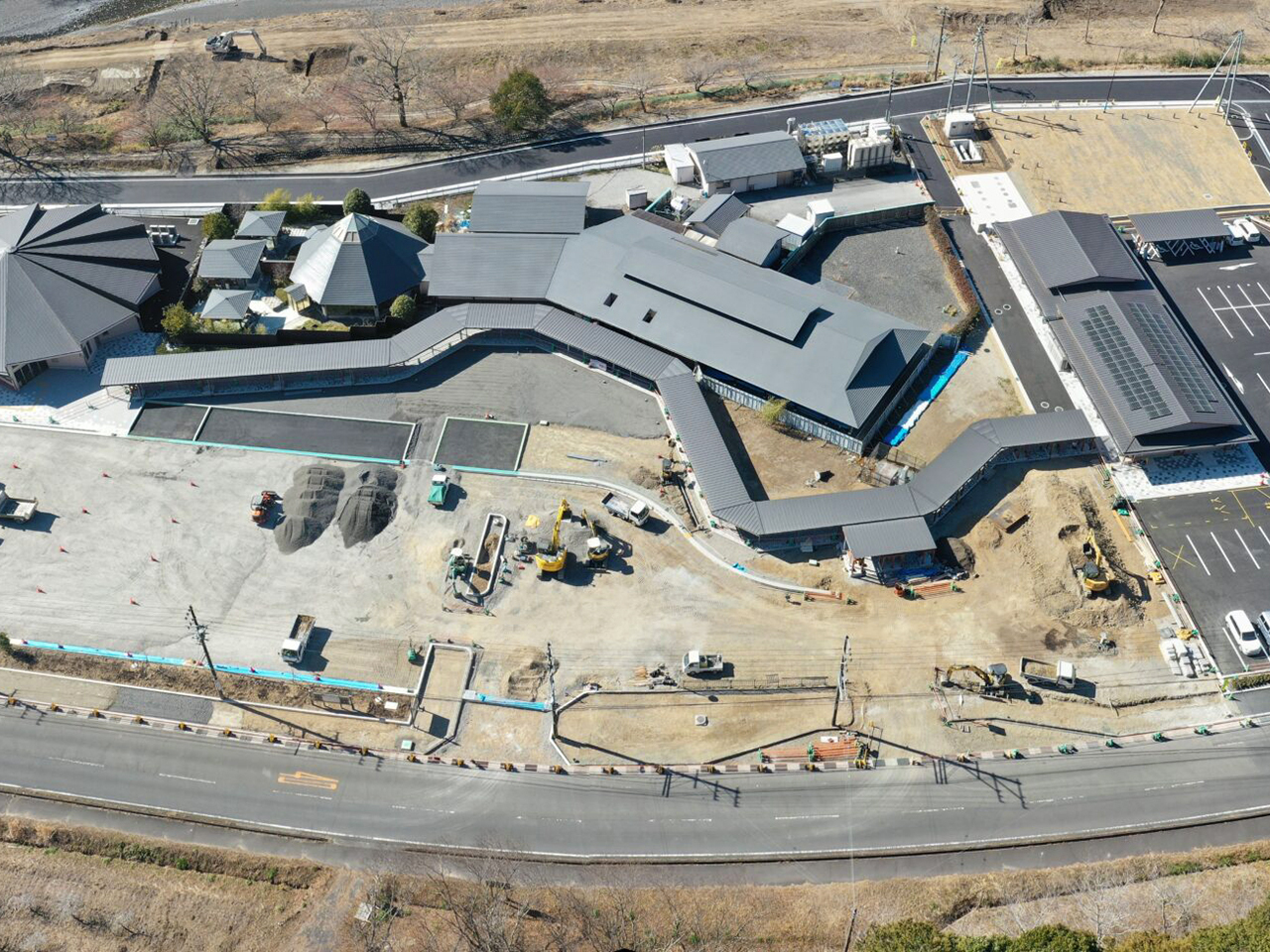

造成工事:令和7年度(社総)道の駅せとや造成工事

● 所在地/藤枝市本郷地内 ● 発注者/藤枝市役所 ● 竣工年/2026年01月
●規模構造/擁壁工:15m 排水施設工:133m 縁石工:297m 舗装工:3230㎡ 照明施設工:1式 道路植栽工:1式

担当者からのコメント

現場代理人・主任技術者/繁本 陽介
本工事は令和6年度(社総)道の駅せとや造成工事の継続工事です。オープン式典・開業日が決まっていましたので、今年度内で事業を完成させなくてはならず工程管理がもっとも重要なポイントでした。温泉施設を営業したまま工事を進めていくなかで、駐車場の確保等を考えながらの施工でした。今まで以上に担当監督員・中山間地域活性化推進課の担当者様およびに温泉施設関係者様と連絡を密に取り、スムーズな工事施工・駐車場の切替および来場者の安全確保を確実に行い工期内に無事に完成することが出来ました。地域の皆様、温泉施設関係者様、協力会社の皆様ありがとうございました。

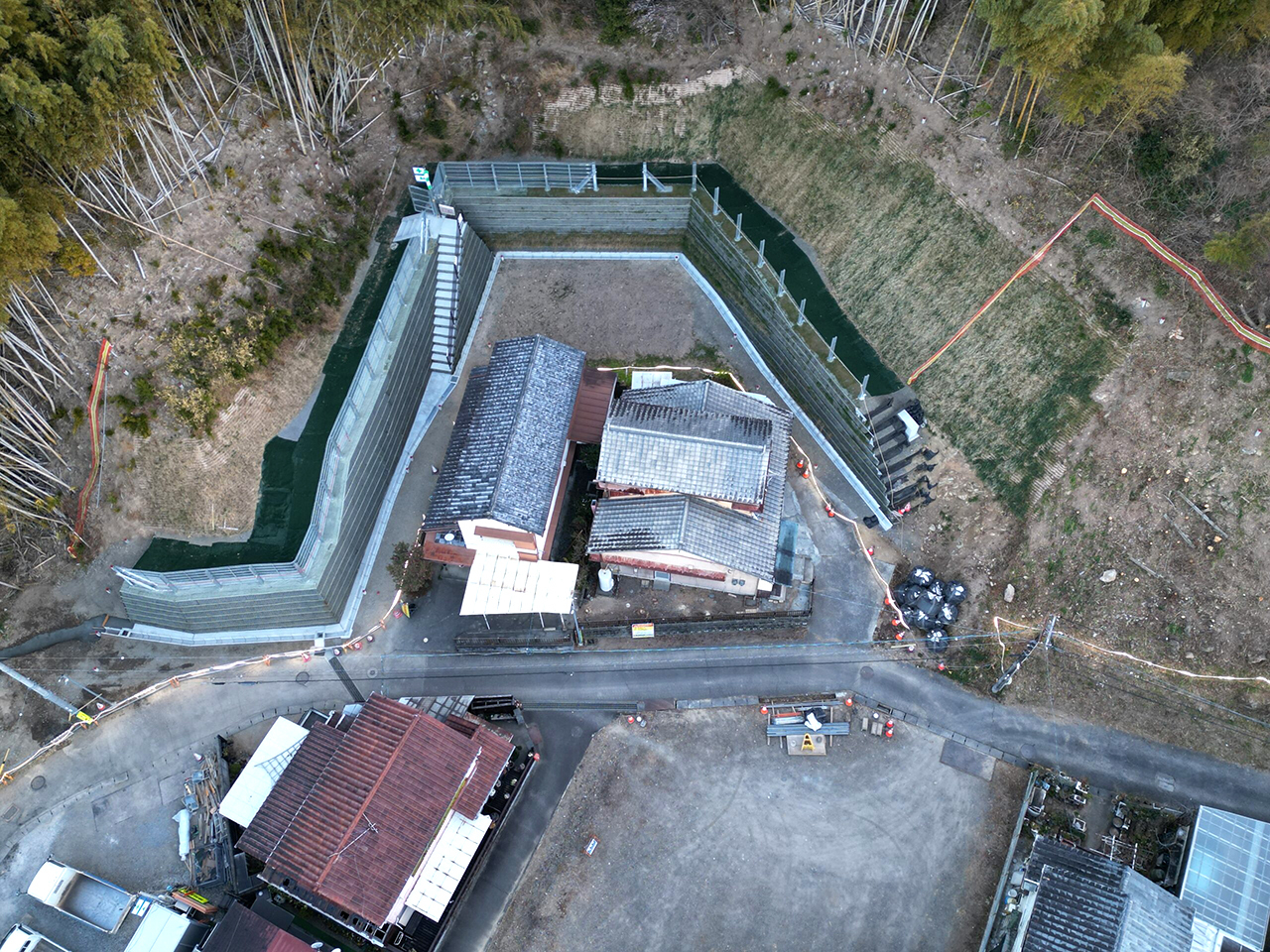

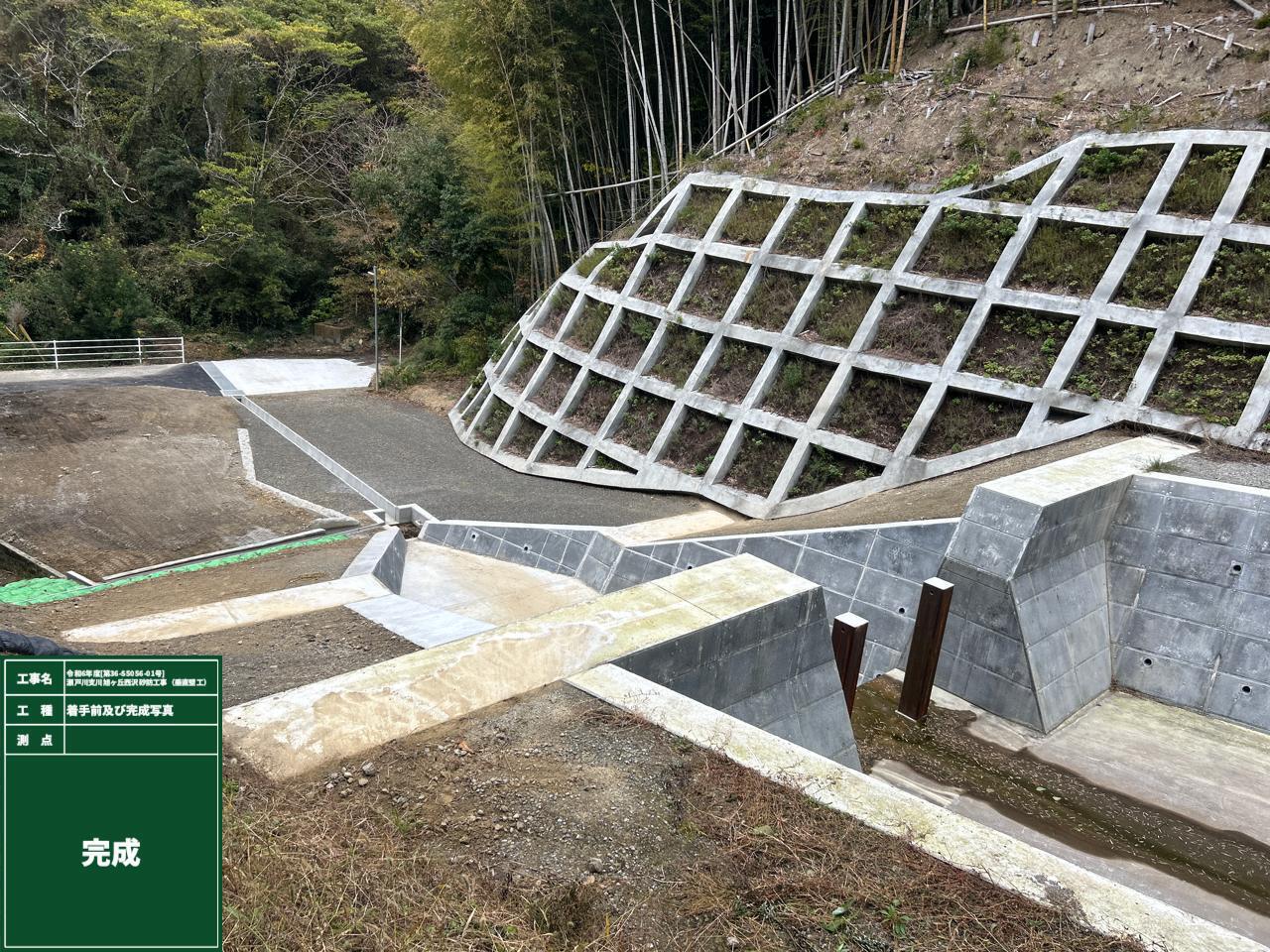

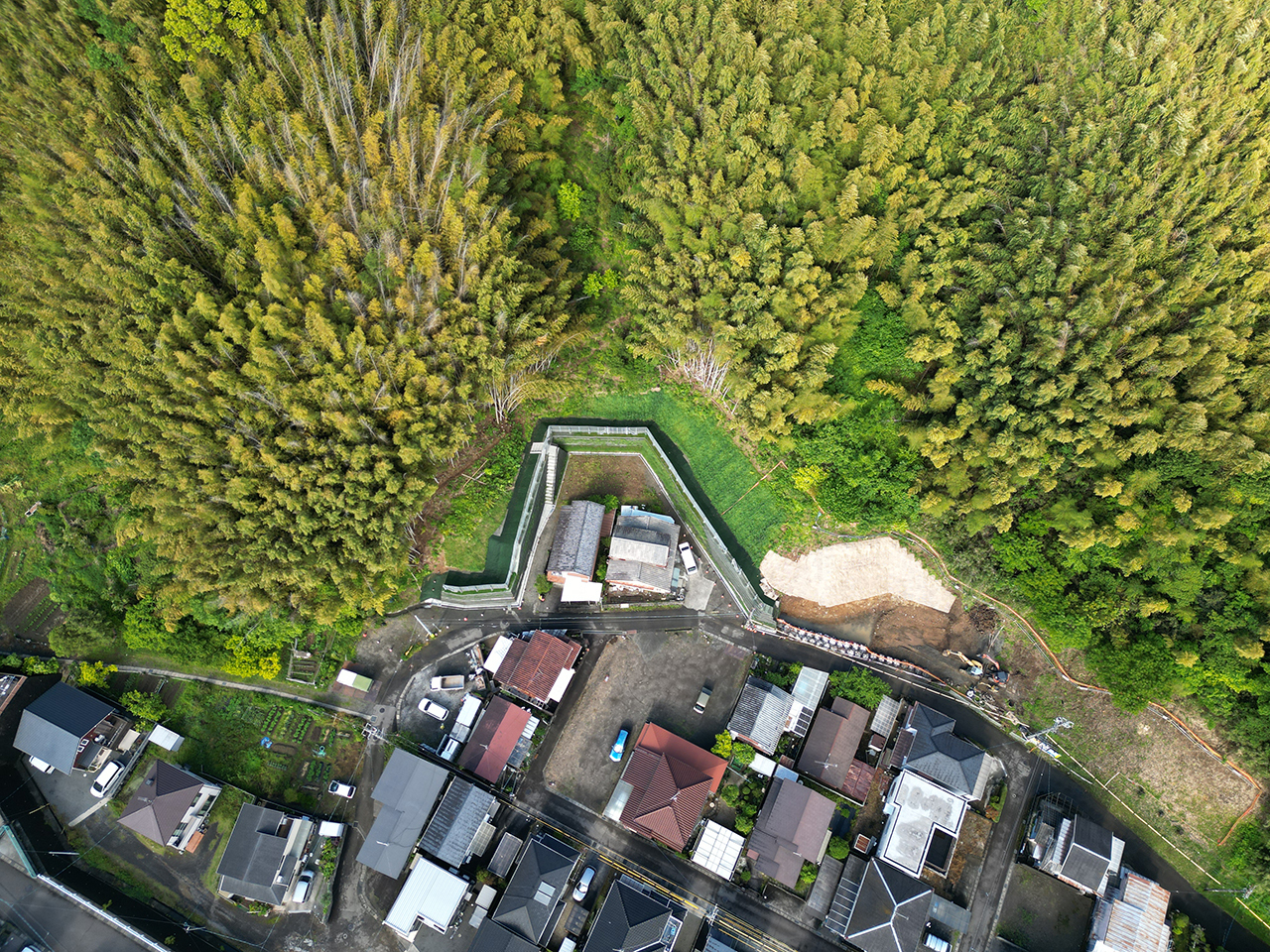

擁壁工事:令和6年度[第36-S4711-02号]女池ケ谷急傾斜地崩壊対策工事(擁壁工)

● 所在地/藤枝市下薮田地内 ● 発注者/静岡県島田土木事務所 ● 竣工年/2026年01月
●規模構造/斜面対策L=63.9m 急傾斜面地対策補強土壁(2-1工区):1式 砂防土工:1式 法面工:1式 掘削工:870㎥ 植生マット工:330㎡ 残土処理工:940㎥ 擁壁工:1式 床堀:80㎥ 補強土防護擁壁工H=4.5m L=41.9m 水路工:1式 境界工:1式

担当者からのコメント

現場代理人・主任技術者/大須賀 学
本工事は下薮田地内の女池ヶ谷急傾斜地において、急傾斜対策として擁壁工及び防護柵工を行う工事です。豪雨や地震によるがけ崩れから人命や財産を守ることが目的です。工期内に無事故・無災害で工事を終えることが出来ました。ご協力いただいた地域の皆様・協力会社の皆様、ありがとうございました。

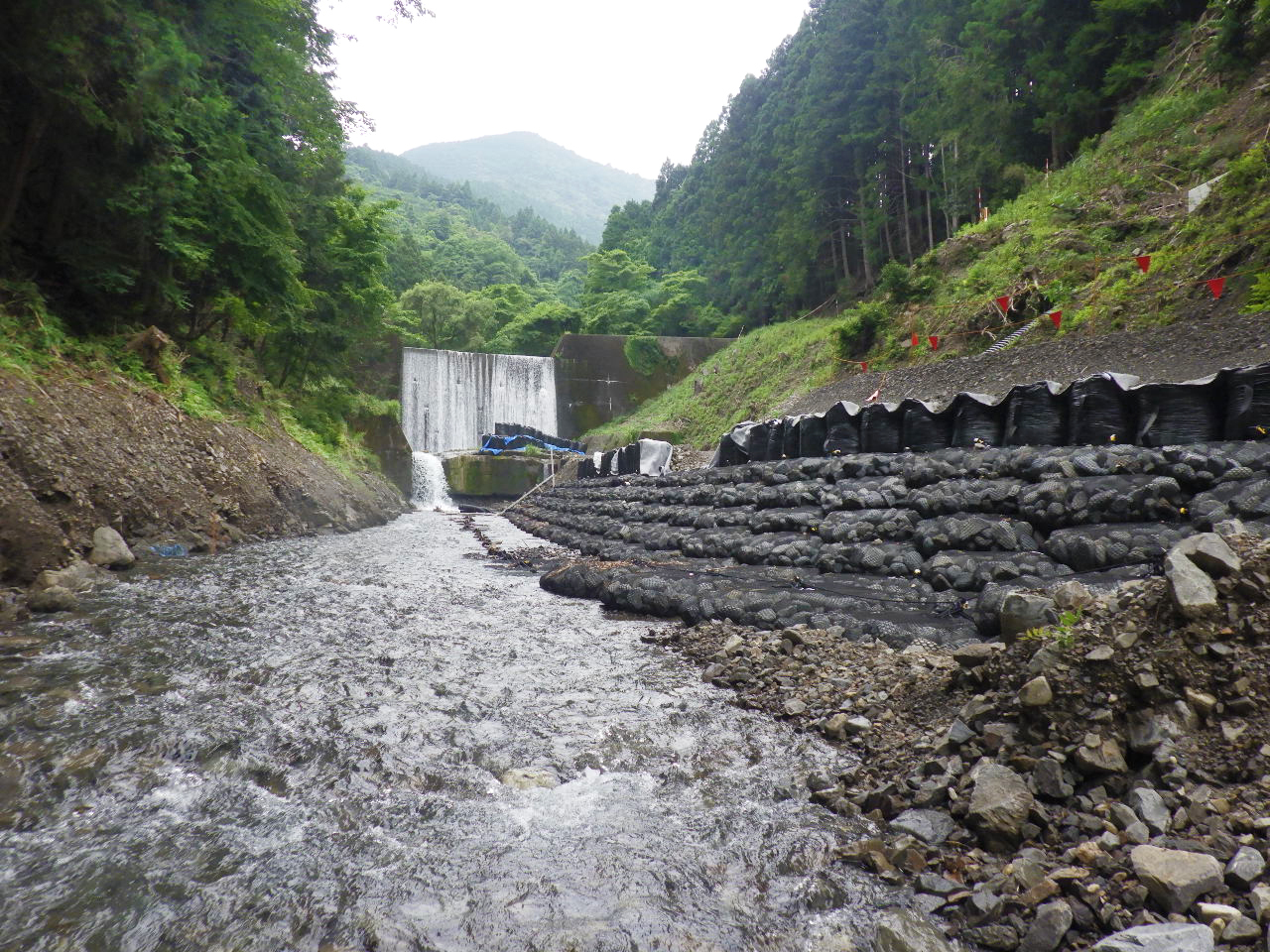

砂防工事:令和6年度[第36-S5056-01号]瀬戸川支川旭ヶ丘西沢砂防工事(垂直壁工)

● 所在地/藤枝市原地先 ● 発注者/静岡県島田土木事務所 ● 竣工年/2025年11月
●規模構造/第2垂直壁工 コンクリート打設:53㎥ 残存型枠(露出部):2㎡ 残存型枠(埋設部):100㎡ 止水板:3m 法面工 モルタル吹付工:114㎡ 地盤改良工 安定処理:50㎡

担当者からのコメント

現場代理人・主任技術者/後藤 洋平
本工事は山からの土砂の流出を防ぐための堰堤工事です。法面掘削箇所の崩落により法面吹付工を行いました。台風の影響で掘削箇所に水が溜まりましたが、大きな災害もなく工事を進めることができました。工事期間中は記録的な猛暑の中、徹底した体調管理により熱中症の事故なく安全に作業が出来ました。地域の皆様・協力会社の皆様、ありがとうございました。

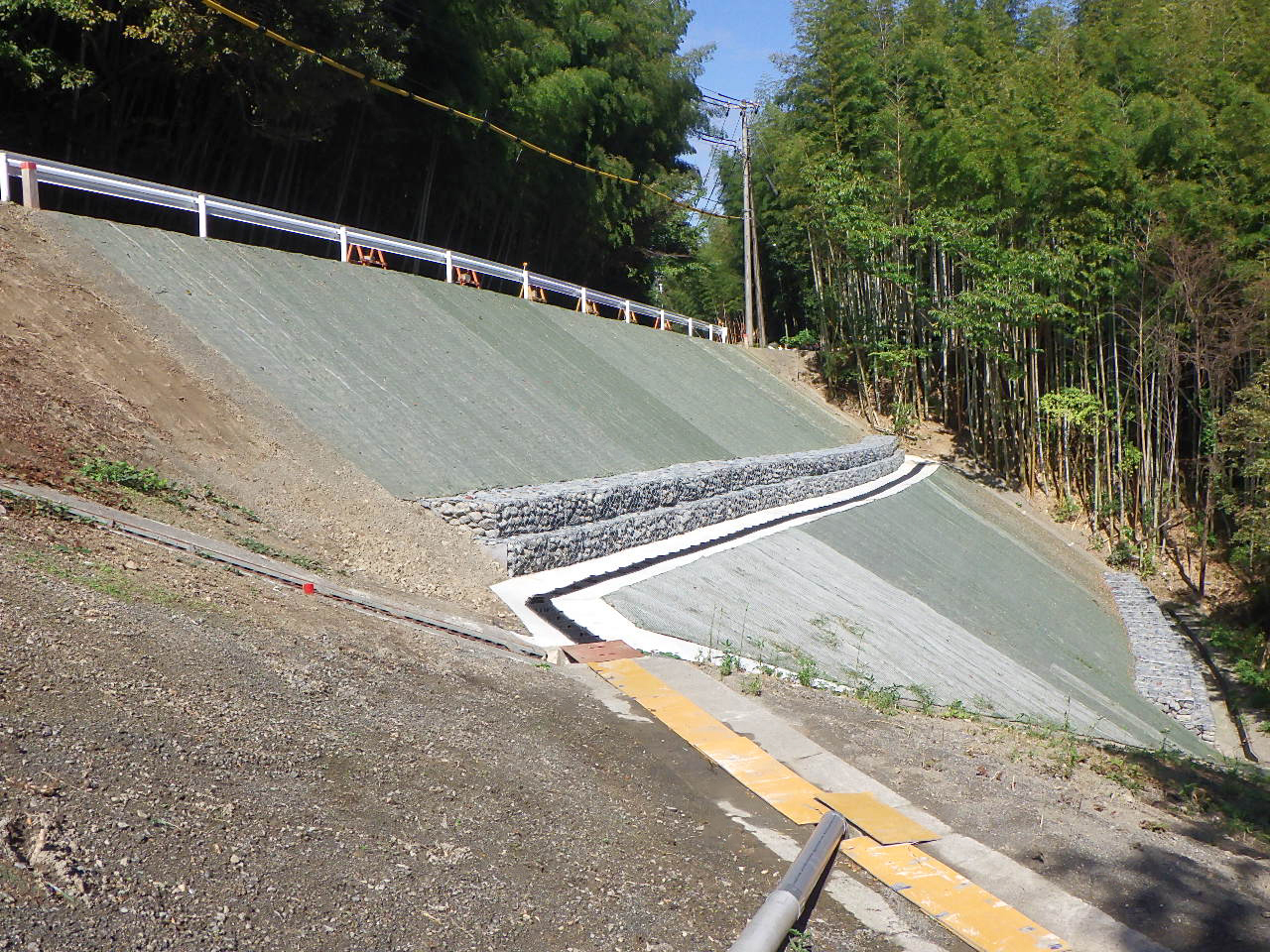

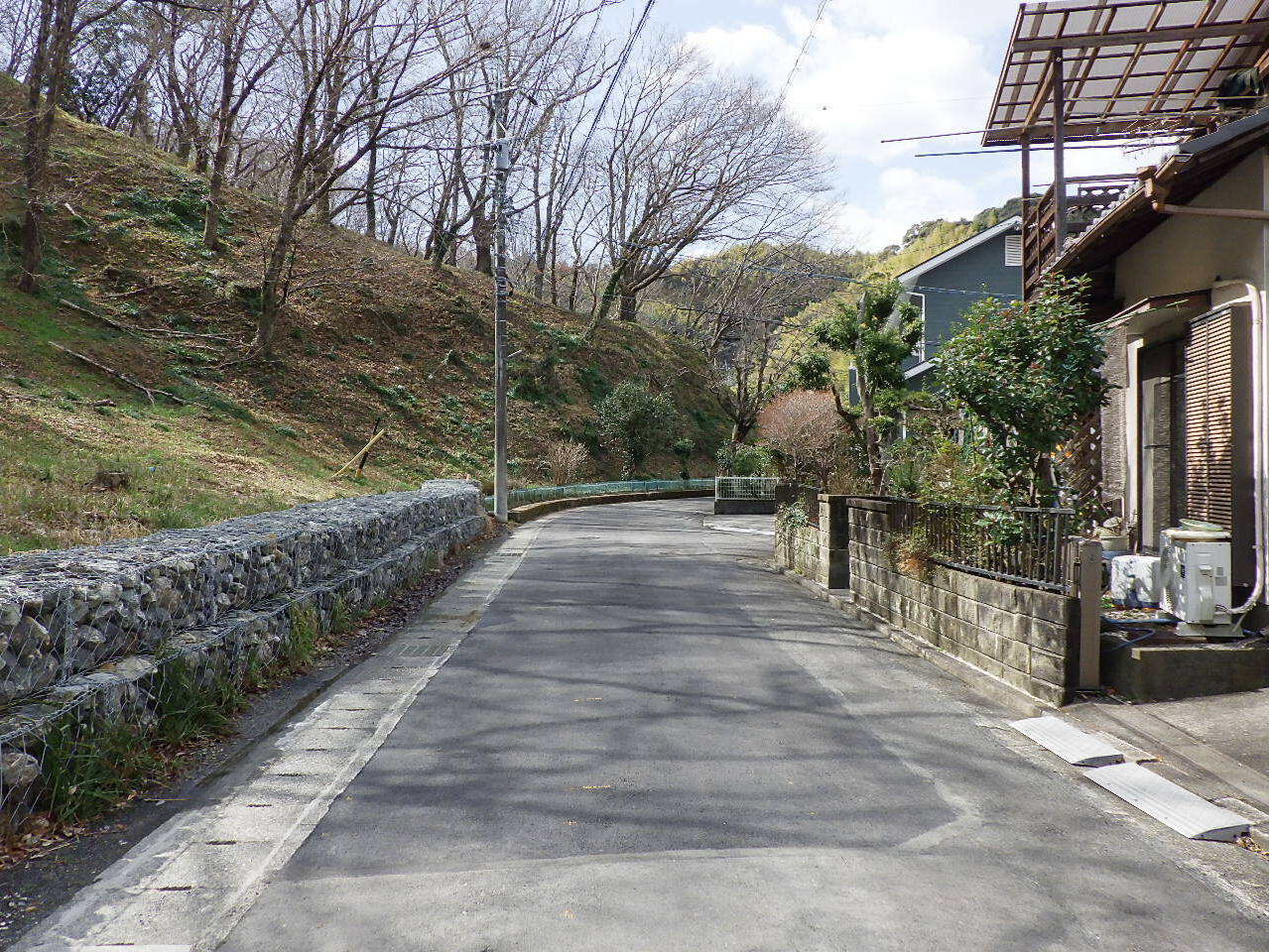

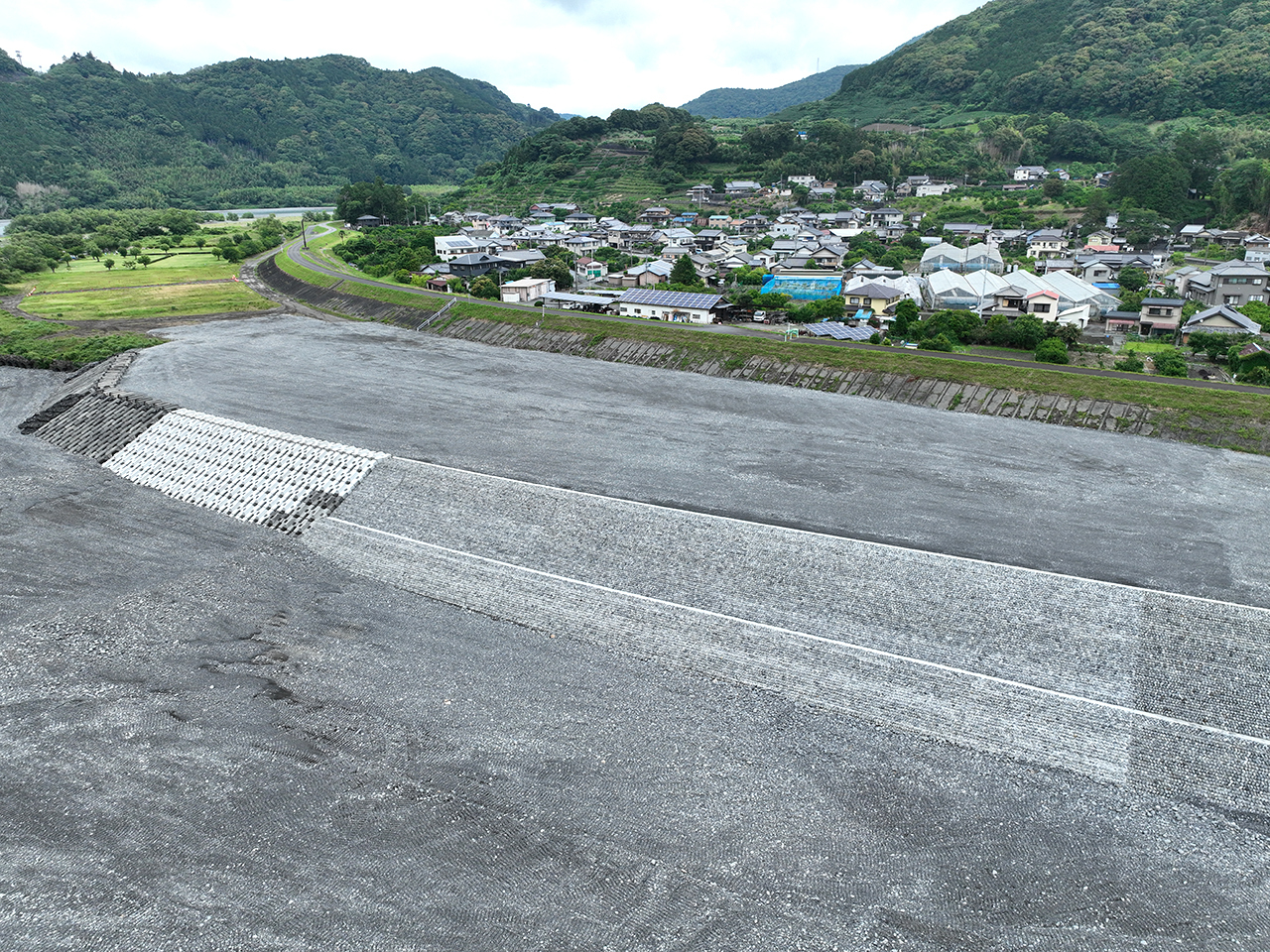

災害復旧工事:令和6年災査定第19号 市道6地区560号線道路災害復旧工事

● 所在地/藤枝市下之郷地内 ● 発注者/藤枝市役所 ● 竣工年/2025年10月
●規模構造/復旧延長:37m 法面保護工:530㎡ 排水層工:35m ふとんかご工:55m 小段排水工:35m 地下排水工:35m 集水枡工:1箇所 ガードレール設置・撤去工:37m 工事用道路工:72m

担当者からのコメント

現場代理人・主任技術者/田丸 一裕
本工事は斜面の土砂崩れや浸食を防止し、構造物や周囲環境の安全を確保する法面保護工事です。施工方法が明記とは異なったため、施工に手間がかかり時間を要しました。法面崩壊地に法面保護を施工する作業時は雨天が続き工期が遅れる原因となりましたが、無事故無災害で工事を終えることができました。地域の皆様・協力会社の皆様ありがとうございました。

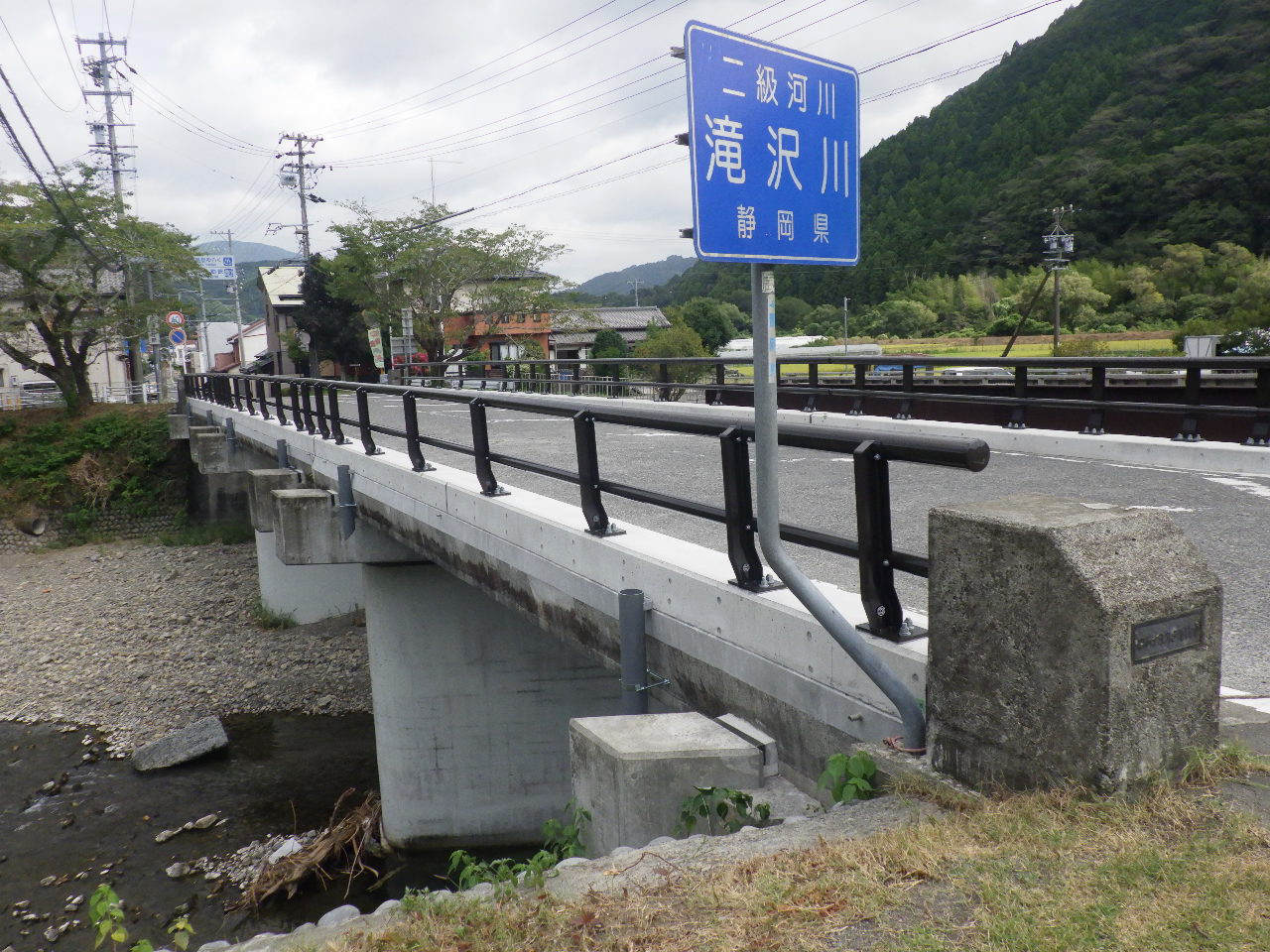

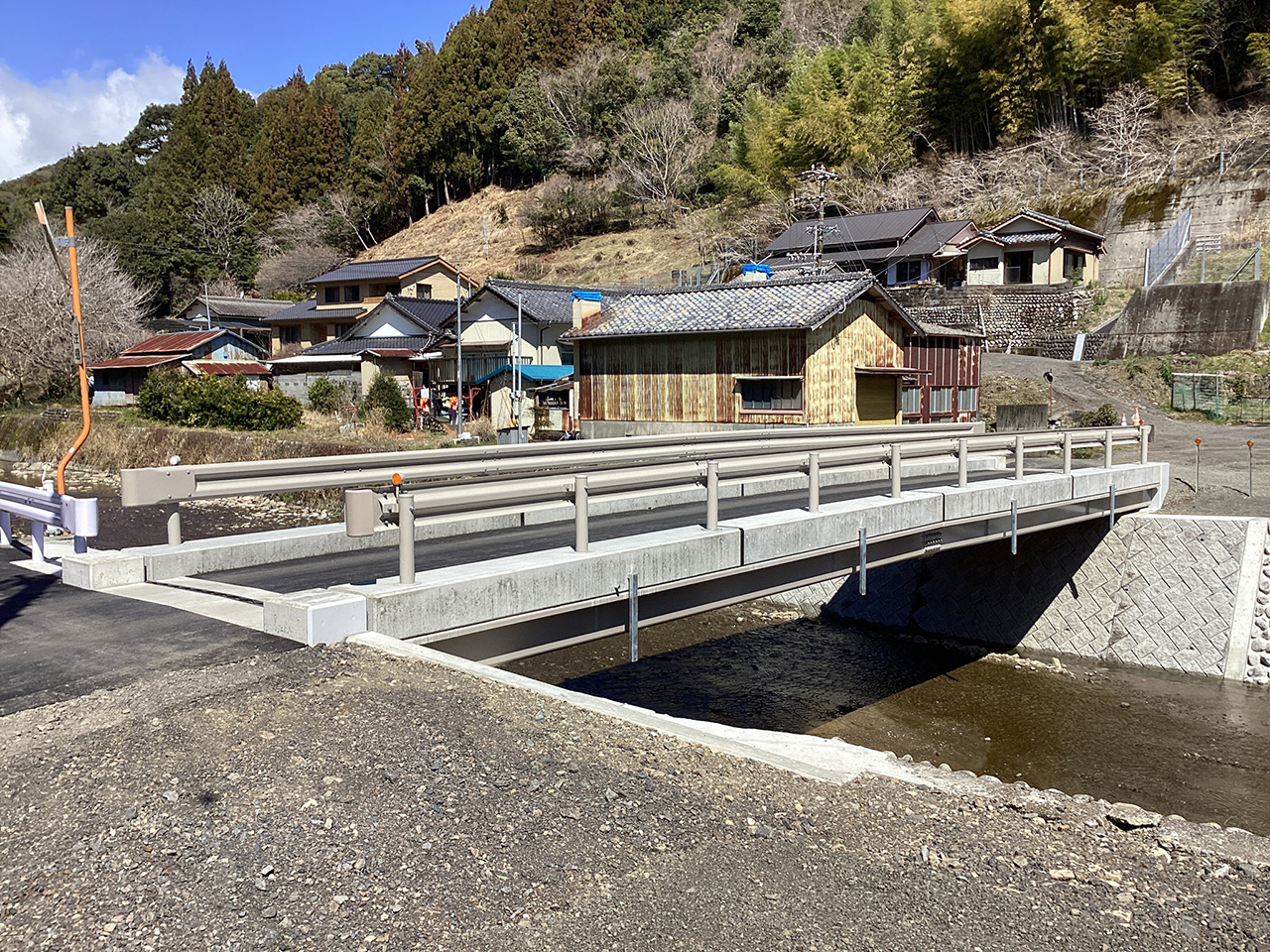

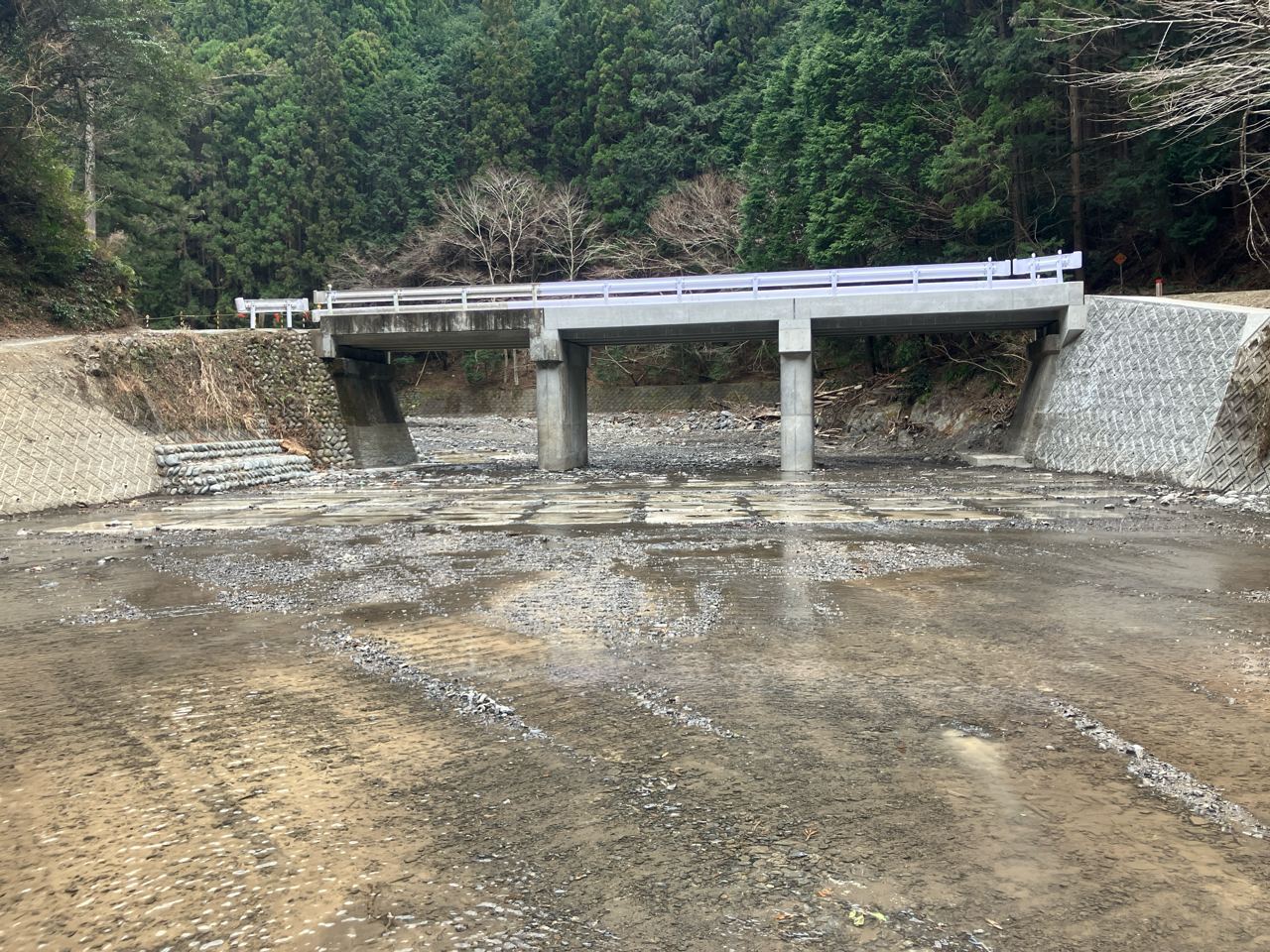

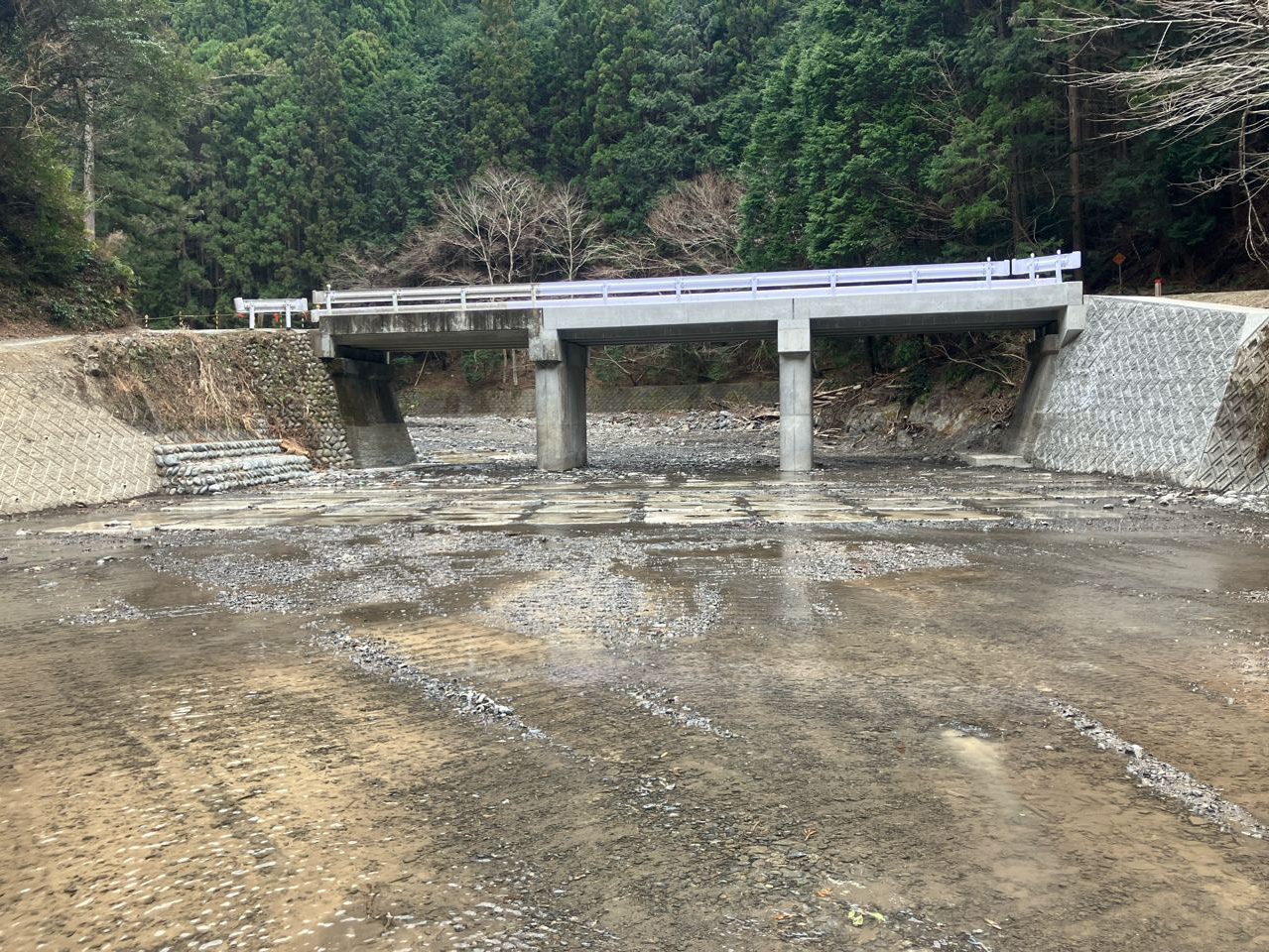

高欄修繕工事:令和6年度[第36-D7095-01号](主)藤枝黒俣線橋梁補修工事(中山橋 防護柵取替工)

● 所在地/藤枝市宮原地内 ● 発注者/静岡県島田土木事務所 ● 竣工年/2025年09月
●規模構造/高欄修繕工事:1式 橋梁防護柵工:75m 地覆工:1式 仮設工:1式

担当者からのコメント

現場代理人・主任技術者/増田 一好
本工事は老朽化及び現在の安全規格に合わなくなった高欄の取替工事です。並行して床版の移動による地覆のズレを修正しました。今回初めて工事期間中、工事用信号機による交通規制を終日行いました。使用するにあたり、通過交通量・カーブの有無・近接信号機からの距離・信号機間の枝道の有無等様々な条件・設置基準などありますが、この工事では適用可能と判断し導入させていただきました。地域の皆様・協力会社の皆様のおかげで、無事故・無災害で工事を終える事が出来ました。ありがとうございました。
