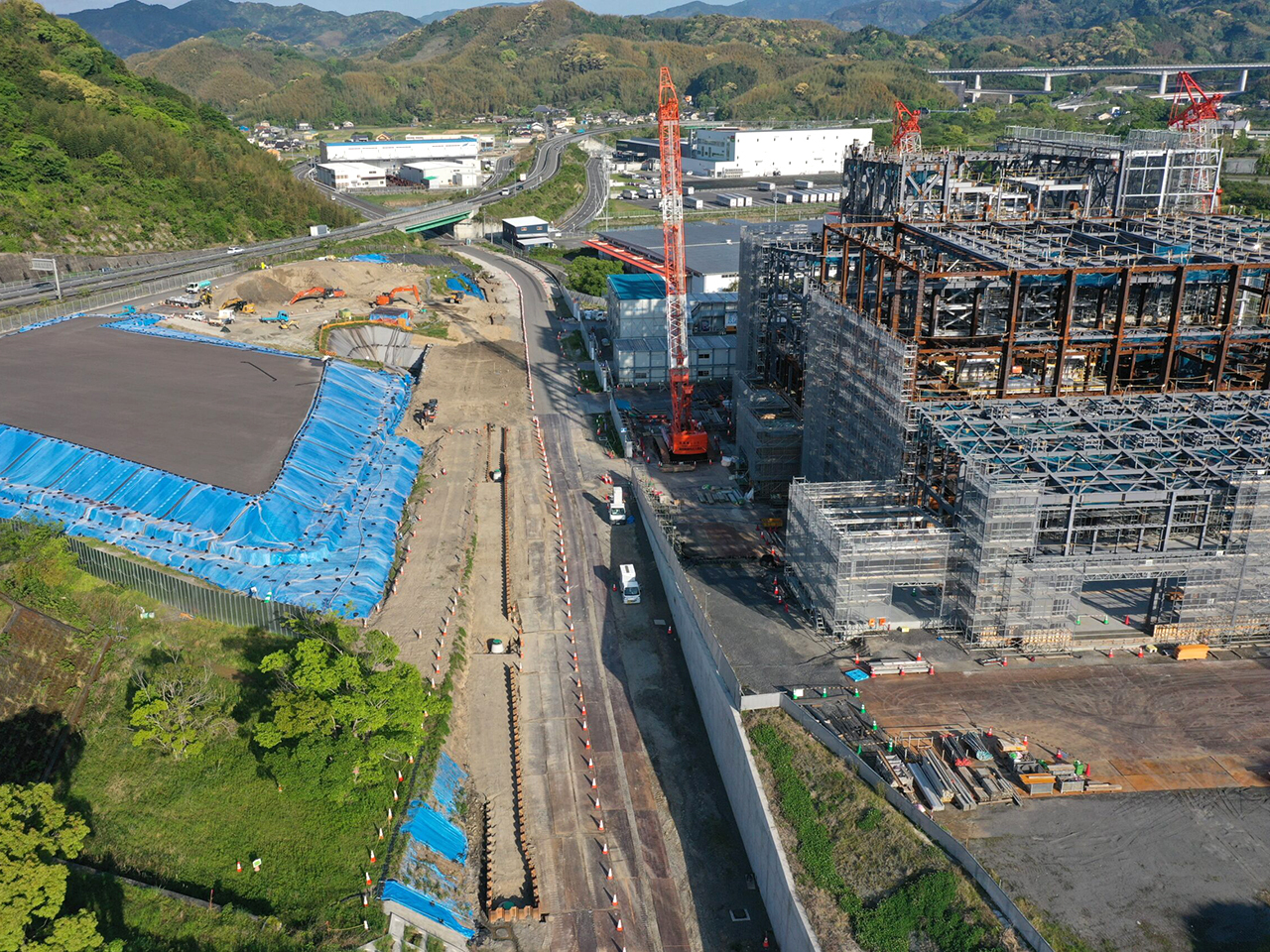

● 所在地/静岡県藤枝市仮宿 ● 発注者/国土交通省 静岡国道事務所 ● 竣工年/2025年06月
●規模構造/道路土工:1式 地盤改良工:1式 排水構造物工:1式 舗装工:1式 縁石工:1式 構造物撤去工:1式 仮設工:1式
担当者からのコメント
現場代理人 /清水 克弥・監理技術者/杉山 信行
本工事は場内の地下水を排水させるため排水管を布設する工事です。仮設工事が請負工事の54%を占めクリティカルパスであり工程の進捗に大きな比重を占めていましたが、一つ一つ問題点を解決し仮設工事を最善の形に変更また施工できたことで、無事に工事を終えることが出来ました。前工事の引継ぎにより要対策土封入後、浸水防止及び汚染水の対応に苦慮した工事でもありましたが、無事故・無災害で完了することができたのは発注者様を始め、協力会社様のお力添えのおかげです。ありがとうございました。

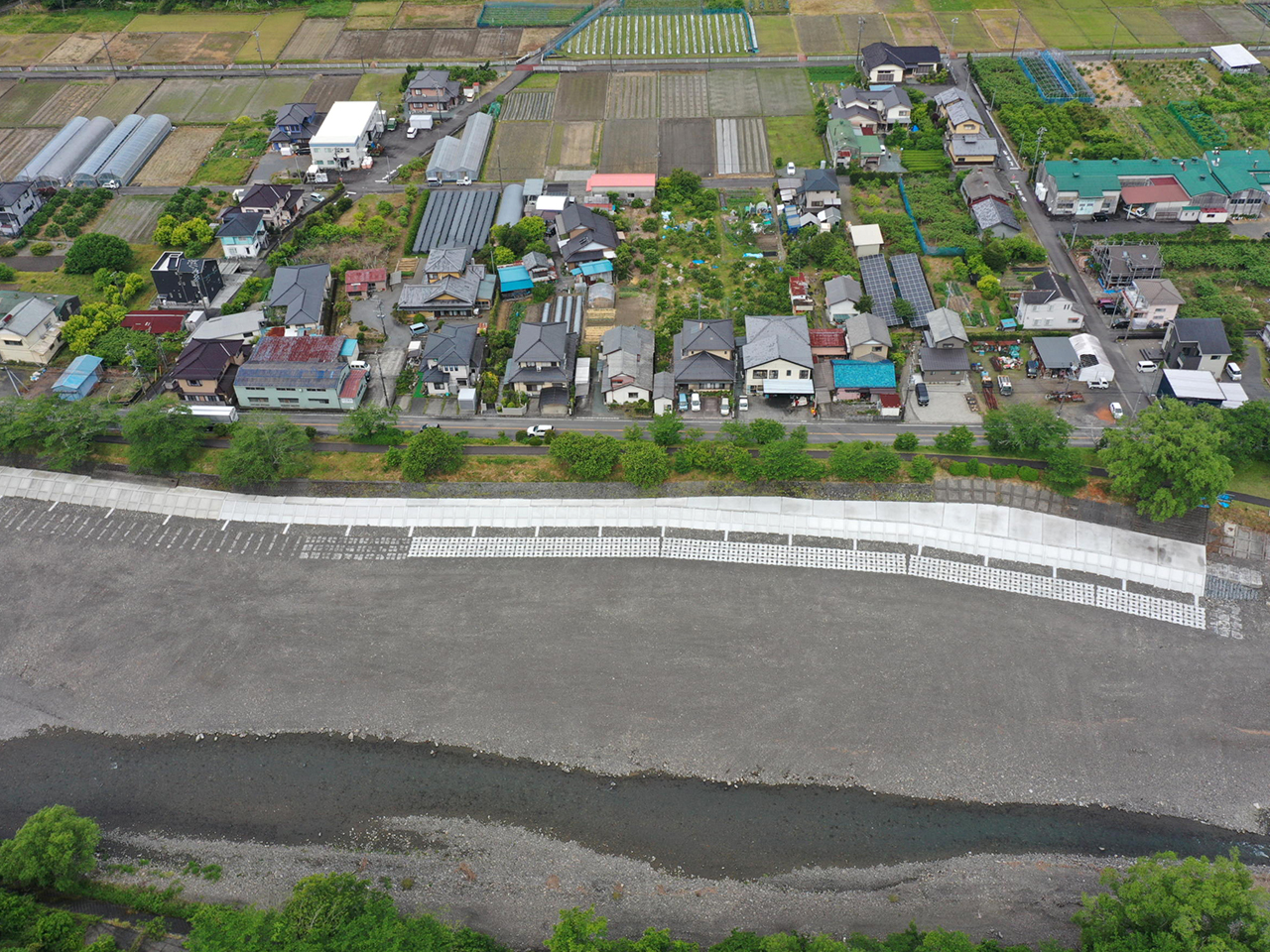

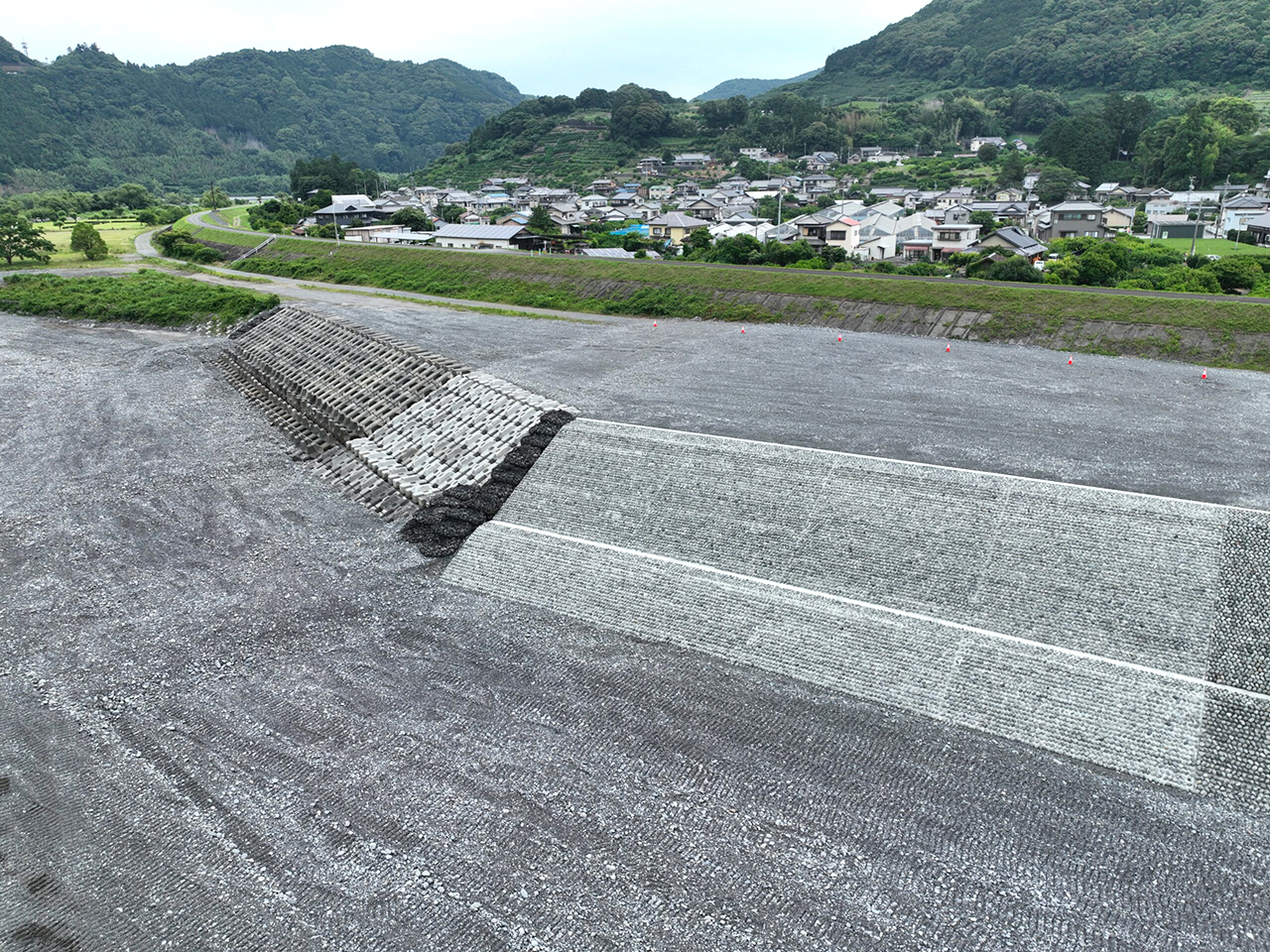

● 所在地/藤枝市寺島地先 ● 発注者/静岡県島田土木事務所 ● 竣工年/2025年06月
●規模構造/施工延長:L=221.6m 法枠護岸A型:A=905㎡ 平場コンクリート:A=460㎡ 基礎工:L=152m 縦帯工:L=153m 根固めブロック2t:237個 既設十字ブロック2t連結:147個 既設十字ブロック2t:57個
担当者からのコメント
現場代理人・主任技術者 /落合 正典
本工事は瀬戸川の河床低下により発生している右岸護岸部の洗掘及び侵食に対し護岸の改修と根固ブロックを設置して、河床の安定と堤内地の保護を目的とした工事です。令和5年度に続き従事する事となり、前年同様5月末までに工事を終了させることが必要条件でした。昨年は降雨の影響で何度か水没がありましたが、今年は影響なくスムーズに工事を終えることができました。地域の皆様・協力会社の皆様、ありがとうございました。
● 所在地/藤枝市本郷地内 ● 発注者/藤枝市役所 ● 竣工年/2025年05月
●規模構造/擁壁工:154m 排水施設工:467m 1号調整池:1式 2号調整池:1式 舗装工:162㎡ 仮設工:1式
担当者からのコメント
現場代理人・主任技術者 /繁本 陽介

本工事は令和5年度(社総)道の駅せとや造成工事の継続工事です。先行して建築工事が進められており、工程を建築工事・設備工事及び電気工事を優先で考えていかなくてはならなかったため、週一回の建築工事合同定例会議に出席し建築工程上必要な施工箇所を確実に進めていきました。また協力会社の方々との段取りを密に行いスムーズに進められるように努めました。当現場に携わるすべての方々が安全意識を高く持ち続けて作業し、無事故・無災害で工事を終えることが出来ました。ありがとうございました。
● 所在地/藤枝市水上地内ほか ● 発注者/静岡県島田土木事務所 ● 竣工年/2025年06月
●規模構造/施工延長(-)島田岡部線:68m 切削オーバーレイ:874㎡ 施工延長(-)善左衛門藤枝停車場線:54m 切削オーバーレイ:819㎡ 施工延長(-)焼津森線:50m 切削オーバーレイ:480㎡
担当者からのコメント
現場代理人/小花 直樹・主任技術者/山本 英樹
本工事は島田岡部線、善左衛門藤枝停車場線、焼津森線の舗装修繕工事です。島田岡部線・善左衛門藤枝停車場線は交通量が多いため夜間作業でしたが騒音トラブル等なく工事を終えることが出来ました。地域の皆様・協力会社の皆様、ありがとうございました。

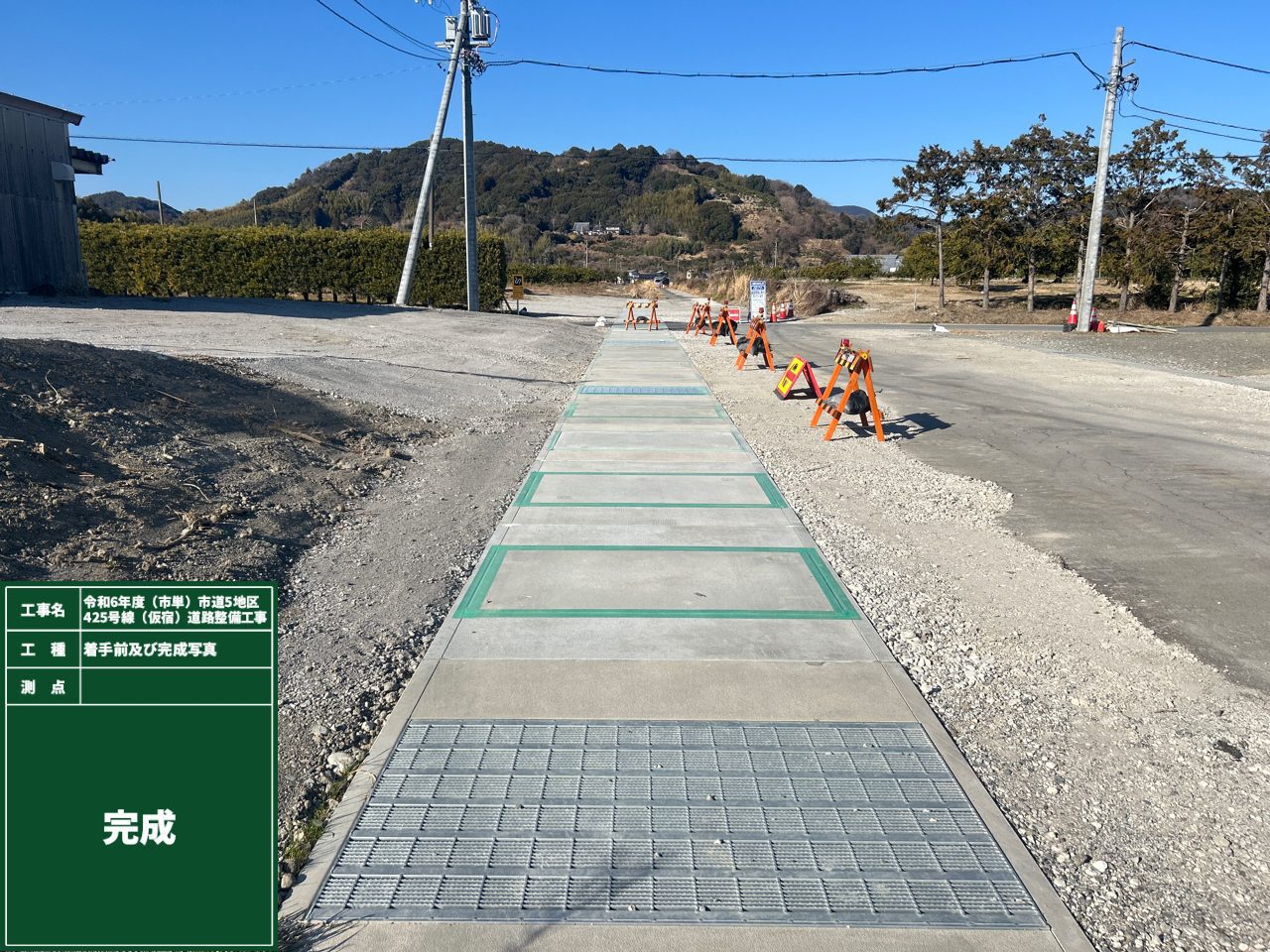

● 所在地/藤枝市若王子二丁目地内 ● 発注者/藤枝市役所 ● 竣工年/2025年03月
●規模構造/施工延長:L=93.0m 管路土工:1式 管渠布設工:93m マンホール工:2ヶ所 管路土留工93m 雨水取付管:2ヶ所 構造物取壊工:8㎥ 舗装取壊し、復旧:210㎡ 水替工:1式 交通整理工:1式(仮設材運搬・防護管設置)
担当者からのコメント
現場代理人・主任技術者 /鈴木 勝
本工事は地域雨水浸水被害軽減のためのボックスカルバートの管渠布設工事です。施工場所が狭小で上空には架空線が多数あり地下埋設は下水道やガスがあったため、限られた条件での施工でした。今回の工事で大変だったのは、大型車が進入できないため別場所に仮置きしなければならなかった点、また小運搬しても据付時にクレーン車が旋回できなく吊上げ距離が10m程度しかなかった点です。車輌駐車スペースも少なく地域の皆様に御協力いただき、蓮華寺池公園の管理地を借用させていただきました。ありがとうございました。継続の工事もあるため、今回の経験を活かしていきたいと思います。

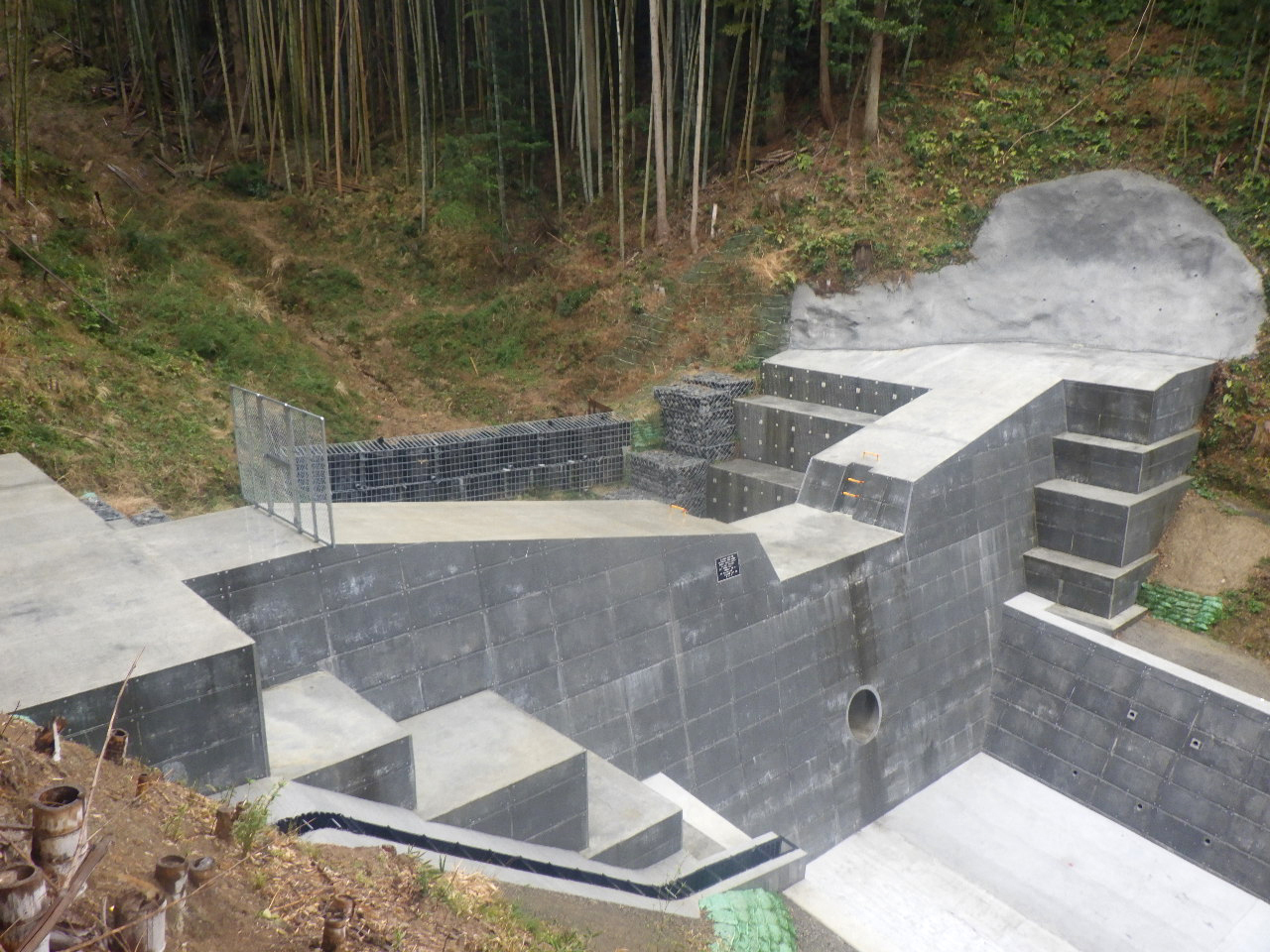

● 所在地/藤枝市原地内 ● 発注者/静岡県島田土木事務所 ● 竣工年/2025年03月
●規模構造/施工延長:L=93.0m 管路土工:1式 管渠布設工:93m マンホール工:2ヶ所 管路土留工93m 雨水取付管:2ヶ所 構造物取壊工:8㎥ 舗装取壊し、復旧:210㎡ 水替工:1式 交通整理工:1式(仮設材運搬・防護管設置)
担当者からのコメント
現場代理人・主任技術者 /遠藤 全美
本工事は令和5年の台風15号で土石流が発生した場所に砂防堰堤を造り、今後の土砂流出を防止する工事です。施工場所は掘削高さが10m以上あり構造物も高くまた雨の日が多かったため、土砂崩落や高所からの転落に注意し施工しました。工期内に無事故・無災害で完成することができました。ありがとうございました。

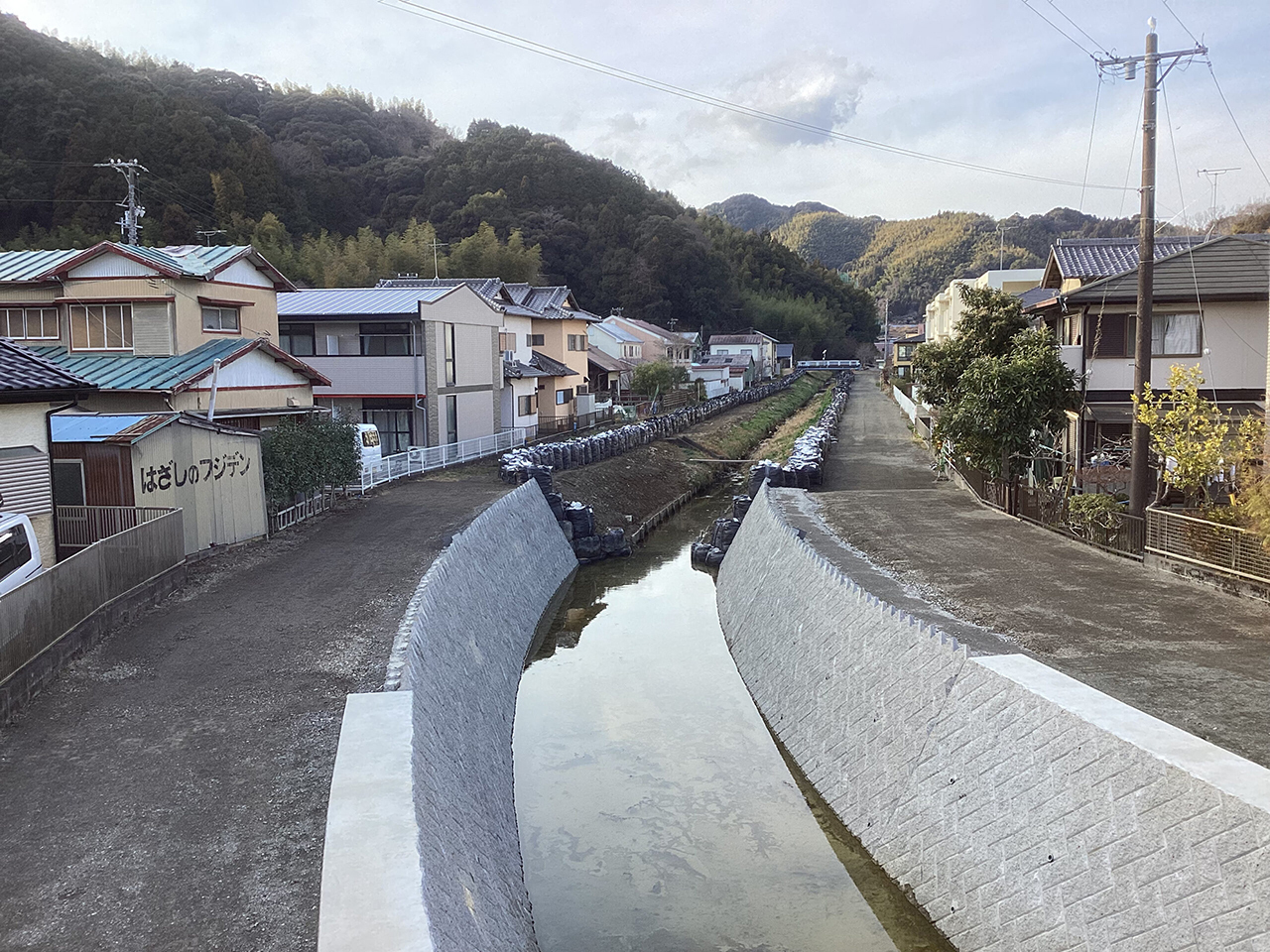

● 所在地/藤枝市瀬戸ノ谷地内 ● 発注者/藤枝市役所 ● 竣工年/2025年02月
●規模構造/橋脚工:1基 上部工:14m ブロック積:27㎡ 玉石積:27㎡ 護床ブロック工(5t)8個 護床ブロック工(3t)68個
担当者からのコメント
現場代理人・主任技術者 /山田 弦
本工事は令和4年の台風15号により被災した橋梁復旧工事です。出水期から河川内で作業を行う必要があり、工事期間中5度の大雨の影響で仮道が流され施工箇所が水没し、復旧作業に時間を要しましたが、地域の皆様・協力会社の皆様のおかげで無事故で工事を終えることが出来ました。ありがとうございました。

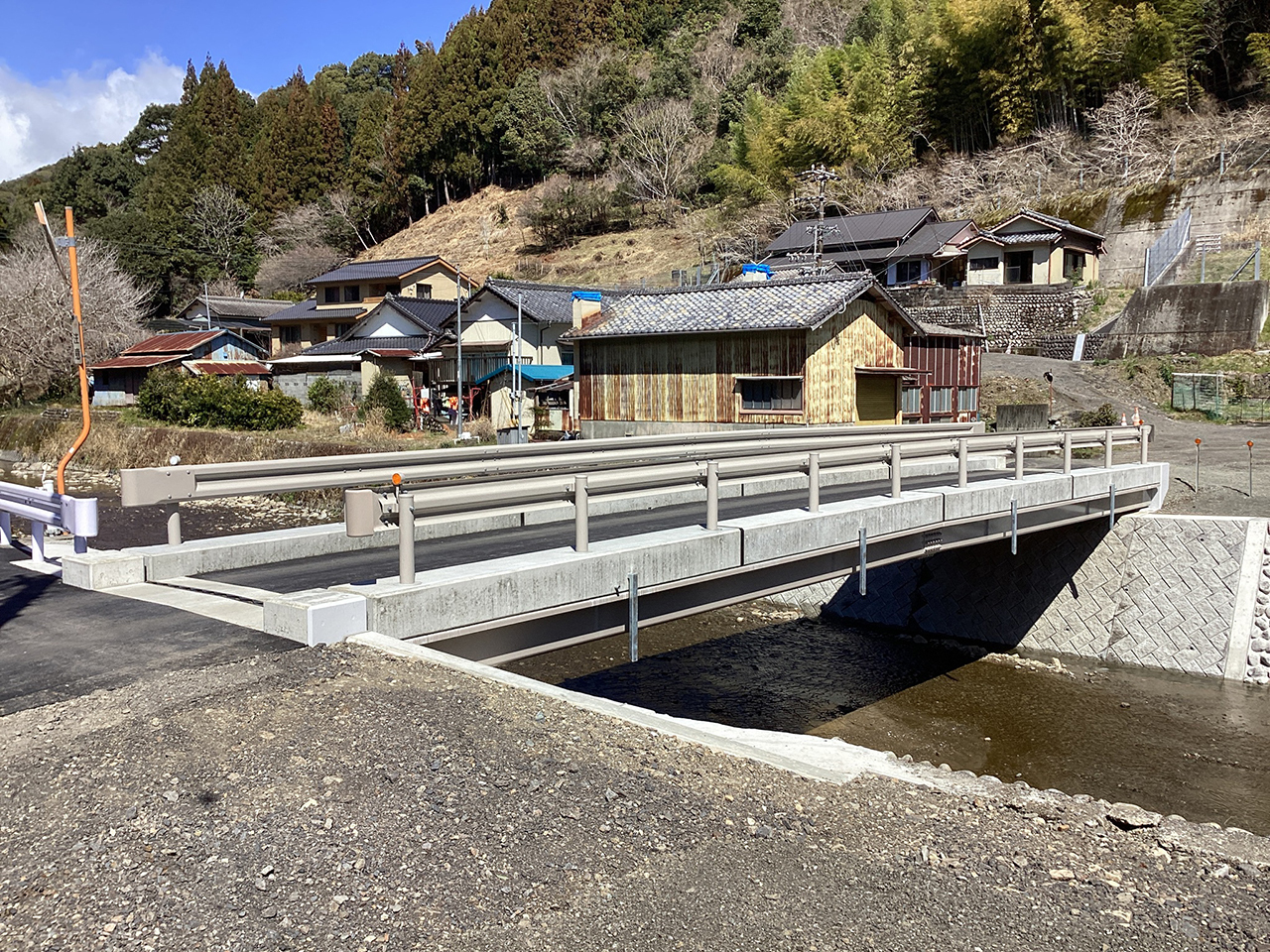

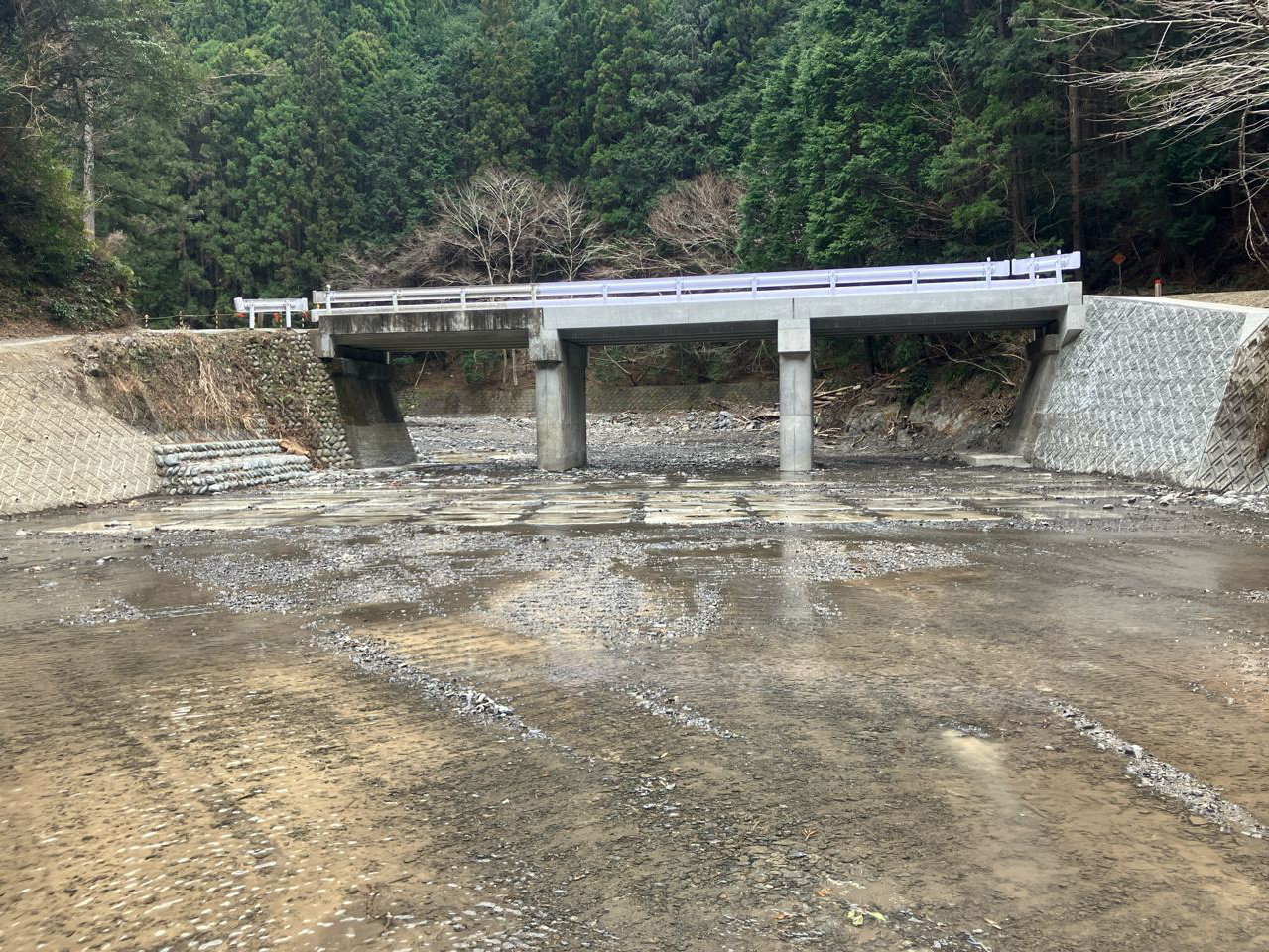

● 所在地/藤枝市滝沢地内 ● 発注者/藤枝市役所 ● 竣工年/2025年02月
●規模構造/復旧延長:19m 橋台工:2基 上部工:19m ブロック積工:30㎡
担当者からのコメント
現場代理人・監理技術者/田宮 澄人
本工事は令和4年9月に発生した台風15号によりP2パイルベント橋脚が流失し残存のP1パイルベント橋脚にも変状が確認されたため、架け替えを行う工事です。下部工・上部工・護岸工を行いました。工期は約16ヶ月でしたが、途中出水期があり実際は11ヶ月と厳しい日程でしたので発注者と協議を行い、出水期に作業中止期間をなくすよう日程調整を行いました。これにより渇水期に鋼矢板にて仮締切し出水期に下部工を行いました。地域の皆様・協力会社の皆様のおかげで工期内に工事を終えることが出来ました。ありがとうございました。

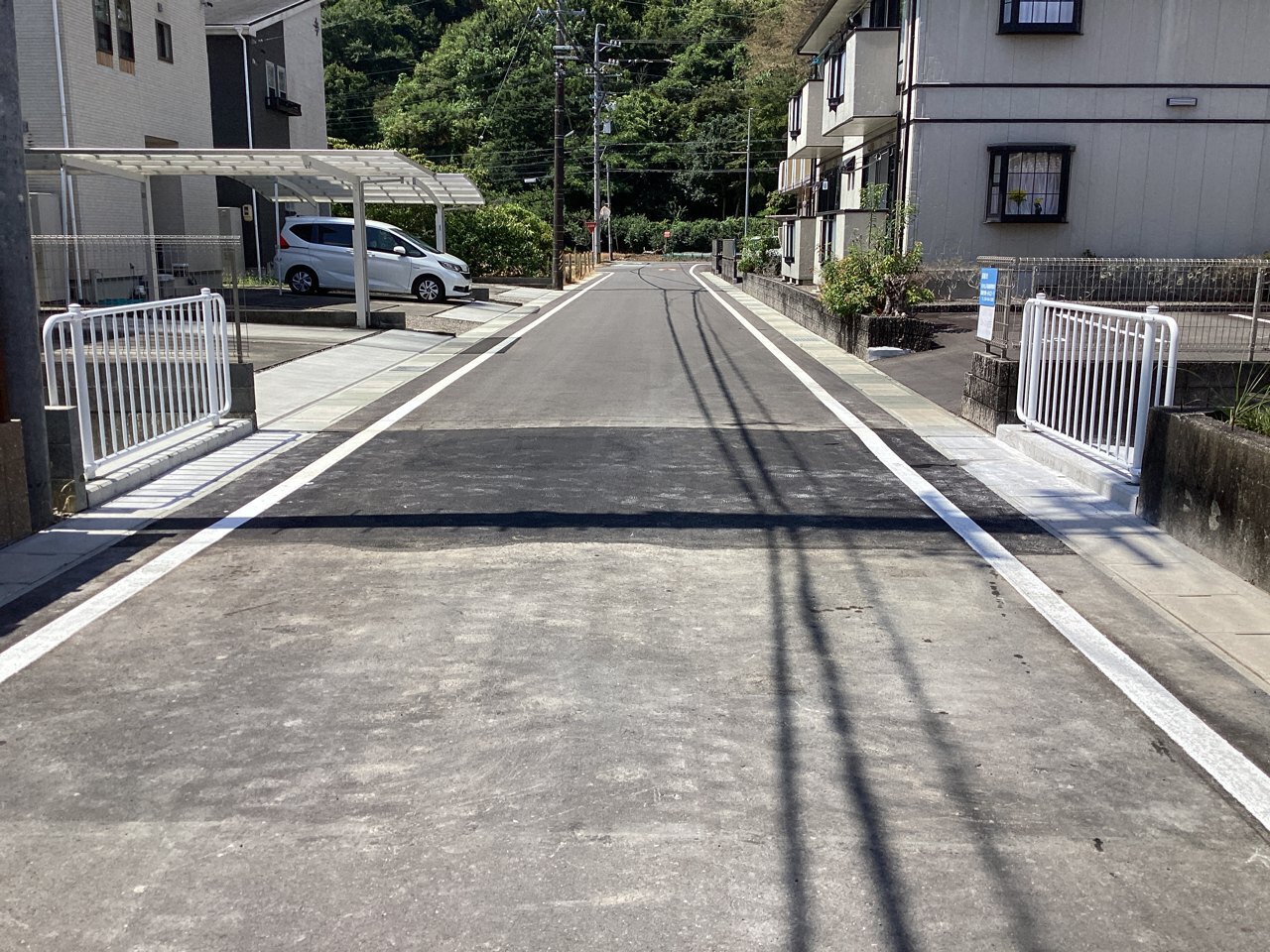

● 所在地/藤枝市仮宿地内 ● 発注者/藤枝市役所 ● 竣工年/2025年02月
●規模構造/施工延長:78.7m 側溝工:79m
担当者からのコメント
現場代理人・主任技術者/後藤 洋平
本工事はクリーンセンターに繋がる道の拡幅を兼ねた工事で既設の柵渠を撤去、床堀後にコマ基礎を設置し、自由勾配側溝を設置する工事です。東西にも道路があり少しの雨でも排水の量が多く施工箇所の浸水が懸念されましたが、大きな雨もなく被害はありませんでした。施工は4分割で4度同じ作業でしたので、作業効率も回数を重ねるごとに良くなり、円滑に作業を進めることが出来ました。地域の皆様・協力会社の皆様、ありがとうございました。
● 所在地/島田市神座地先 ● 発注者/国土交通省 静岡河川事務所 ● 竣工年/2024年12月
●規模構造/河川土工:1式 護岸基礎工:1式 法覆護岸工:1式 根固め工:1式 構造物撤去工:1式 仮設工:1式
担当者からのコメント
現場代理人・主任技術者/小花 直樹
本工事は島田市神座地区の護岸を強くし、発生した井戸枯れを復旧する工事です。護岸工事では雨による出水・湧水で排水作業に苦慮しました。また、事業損失では初めての井戸掘削作業に不安もありましたが、地域の皆様・協力会社の皆様のおかげで、問題なく工事を終えることが出来ました。ありがとうございました。
● 所在地/藤枝市仮宿地内 ● 発注者/藤枝市役所 ● 竣工年/2024年10月
●規模構造/施工延長:43.5m 中層混合処理工:418㎥ 安定処理工:361㎡
担当者からのコメント
現場代理人・主任技術者/後藤 洋平
本工事は天王町仮宿線の道路整備工事です。軟弱な地盤を中層混合処理(トレンチャ式スラリー撹拌セメント系固化材使用)により改良を行った後、安定処理を施工しました。安定処理を施工する際は、改良深さを管理するためにICT施工により施工を行いました。地域の皆様・協力会社の皆様のおかげで、無事に完了することが出来ました。ありがとうございました。

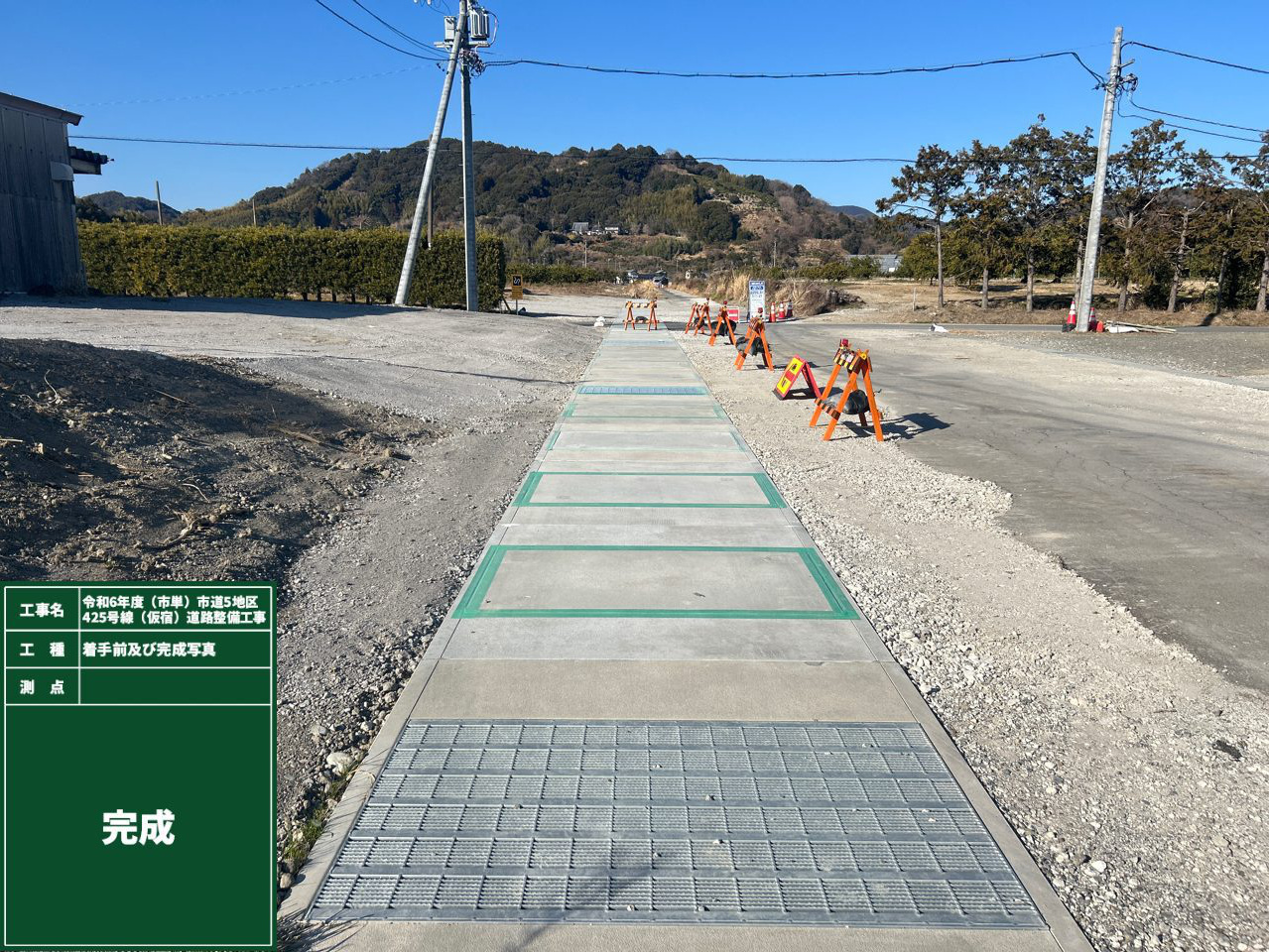

● 所在地/藤枝市時ケ谷地区 ● 発注者/藤枝市役所 ● 竣工年/2024年09月
●規模構造/施工延長(A工区):27.4m 水路工(A工区):27m 施工延長(B工区):26.7m 水路工(B工区):25m ボックスカルバート工(B工区):2m 施工延長(C工区):122.7m ボックスカルバート工(C工区):8m 法張工:289㎡
担当者からのコメント
現場代理人・主任技術者/八木 悠登
本工事は水路改修工事です。施工場所は住宅街で子供達の通学路でもあるため、騒音や粉塵対策を徹底し、交通管理の配慮を心掛けました。今年の夏は酷暑であり、その中での作業は体力と慎重を維持するのも大変であり工程も思うように進められず苦慮しました。現場は狭小部であり、重機と構造物及び人員との接触が懸念されましたが、朝礼時、作業時に作業員へ注意喚起を行い無事故で工事を終えることが出来ました。地域の皆様・協力会社の皆様、ありがとうございました。
